塩俵橋右岸側の道路を
新しくつくっています

新着情報

2026年03月18日 【NEW】
工事が完成いたしました。
ご理解とご協力いただきありがとうございました。
工事進捗状況(2026年3月 工事完成を更新しました。
2026年03月13日
週間工程表(2026年3月9日~2026年3月22日)を更新しました。
2026年03月06日
週間工程表(2026年3月2日~2026年3月15日)を更新しました。
2026年02月27日
週間工程表(2026年2月23日~2026年3月8日)を更新しました。
月間工程表(2026年3月)を更新しました。
2026年02月20日
週間工程表(2026年2月16日~2026年3月1日)を更新しました。
2026年02月13日
週間工程表(2026年2月9日~2026年2月22日)を更新しました。
2026年02月06日
週間工程表(2026年2月2日~2026年2月15日)を更新しました。
2026年01月30日
週間工程表(2026年1月26日~2026年2月8日)を更新しました。
月間工程表(2026年2月)を更新しました。
2026年01月23日
週間工程表(2026年1月19日~2026年2月1日)を更新しました。
2026年01月16日
週間工程表(2026年1月12日~2026年1月25日)を更新しました。
2026年01月09日
週間工程表(2026年1月5日~2026年1月18日)を更新しました。
2025年12月26日
週間工程表(2025年12月29日~2026年1月11日)を更新しました。
週間工程表(2025年12月22日~2026年1月4日)を更新しました。
月間工程表(2026年1月)を更新しました。
工事進捗状況(2025年12月 進捗状況)を更新しました。
2025年12月19日
週間工程表(2025年12月15日~12月28日)を更新しました。
2025年12月12日
週間工程表(2025年12月8日~12月21日)を更新しました。
2025年12月05日
週間工程表(2025年12月1日~12月14日)を更新しました。
2025年11月28日
週間工程表(2025年11月24日~12月7日)を更新しました。
月間工程表(2025年12月)を更新しました。
工事進捗状況(2025年11月 進捗状況)を更新しました。
2025年11月21日
週間工程表(2025年11月17日~11月30日)を更新しました。
2025年11月14日
週間工程表(2025年11月10日~11月23日)を更新しました。
2025年11月07日
週間工程表(2025年11月3日~11月16日)を更新しました。
2025年10月31日
週間工程表(2025年10月27日~11月9日)を更新しました。
月間工程表(2025年11月)を更新しました。
2025年10月24日
週間工程表(2025年10月20日~11月2日)を更新しました。
2025年10月17日
週間工程表(2025年10月13日~10月26日)を更新しました。
2025年10月10日
週間工程表(2025年10月6日~10月19日)を更新しました。
2025年10月03日
週間工程表(2025年9月29日~10月12日)を更新しました。
2025年09月30日
月間工程表(2025年10月)を更新しました。
工事進捗状況(2025年9月 進捗状況)を更新しました。
2025年09月26日
週間工程表(2025年9月22日~10月5日)を更新しました。
2025年09月19日
週間工程表(2025年9月15日~9月28日)を更新しました。
2025年09月12日
週間工程表(2025年9月8日~9月21日)を更新しました。
2025年09月05日
週間工程表(2025年9月1日~9月14日)を更新しました。
2025年09月01日
月間工程表(2025年9月)を更新しました。
2025年08月29日
週間工程表(2025年8月25日~9月7日)を更新しました。
2025年08月22日
週間工程表(2025年8月18日~8月31日)を更新しました。
2025年08月08日
週間工程表(2025年8月11日~8月24日)を更新しました。
2025年08月01日
週間工程表(2025年7月28日~8月10日)を更新しました。
2025年07月31日
月間工程表(2025年8月)を更新しました。
2025年07月25日
週間工程表(2025年7月14日~7月27日)を更新しました。
2025年07月18日
週間工程表(2025年7月14日~7月27日)を更新しました。
2025年07月11日
週間工程表(2025年7月7日~7月20日)を更新しました。
2025年07月04日
週間工程表(2025年6月30日~7月13日)を更新しました。
2025年06月23日
月間工程表(2025年7月)を更新しました。
2025年06月20日
週間工程表(2025年6月23日~7月6日)を更新しました。
2025年06月13日
週間工程表(2025年6月16日~6月29日)を更新しました。
2025年06月11日
ホームページを開設しました。
工事の情報や進捗状況等をお知らせいたします。
工事進捗状況(2025年6月 着手前)を更新しました。

工事の概要

工事番号 広一大特第4-00-00-03号
工事名 中ノ口川広域河川一級(大規模特定)
塩俵橋右岸取付道路工事
工事場所 新潟市南区中塩俵 地内
工期 2025年4月7日~2026年3月7日(予定)
発注者 新潟県新潟地域振興局地域整備部
施工業者 株式会社本多建設
新潟市南区吉江650
TEL:025-372-3947
現場代理人 帯瀬 直樹
工事概要 施工延長  L=244.7m
・盛土工  V=4405.0m3
・張芝工  A=1410.0m2
・側溝工  L= 288.0m
・防護柵工 L= 277.0m

施工の位置

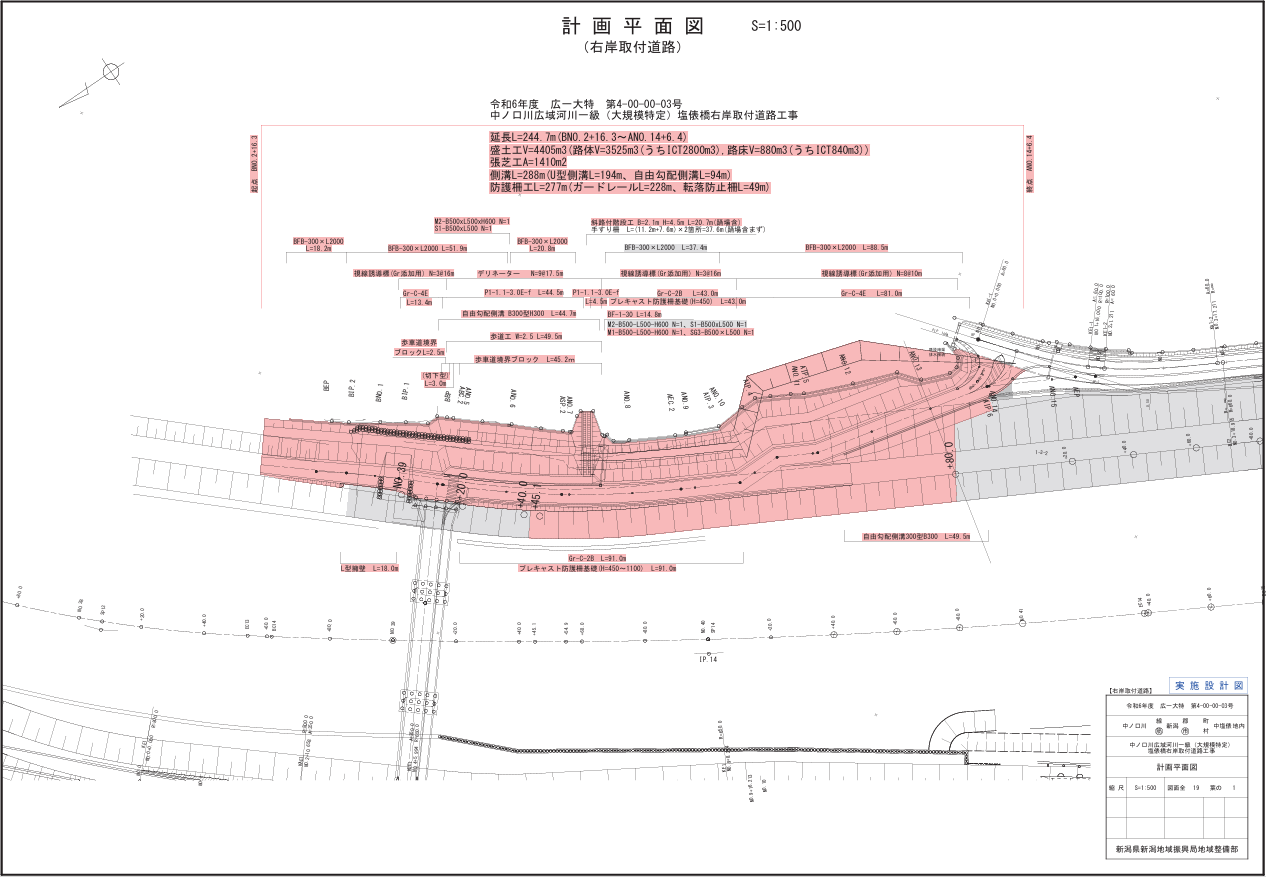

計画図面

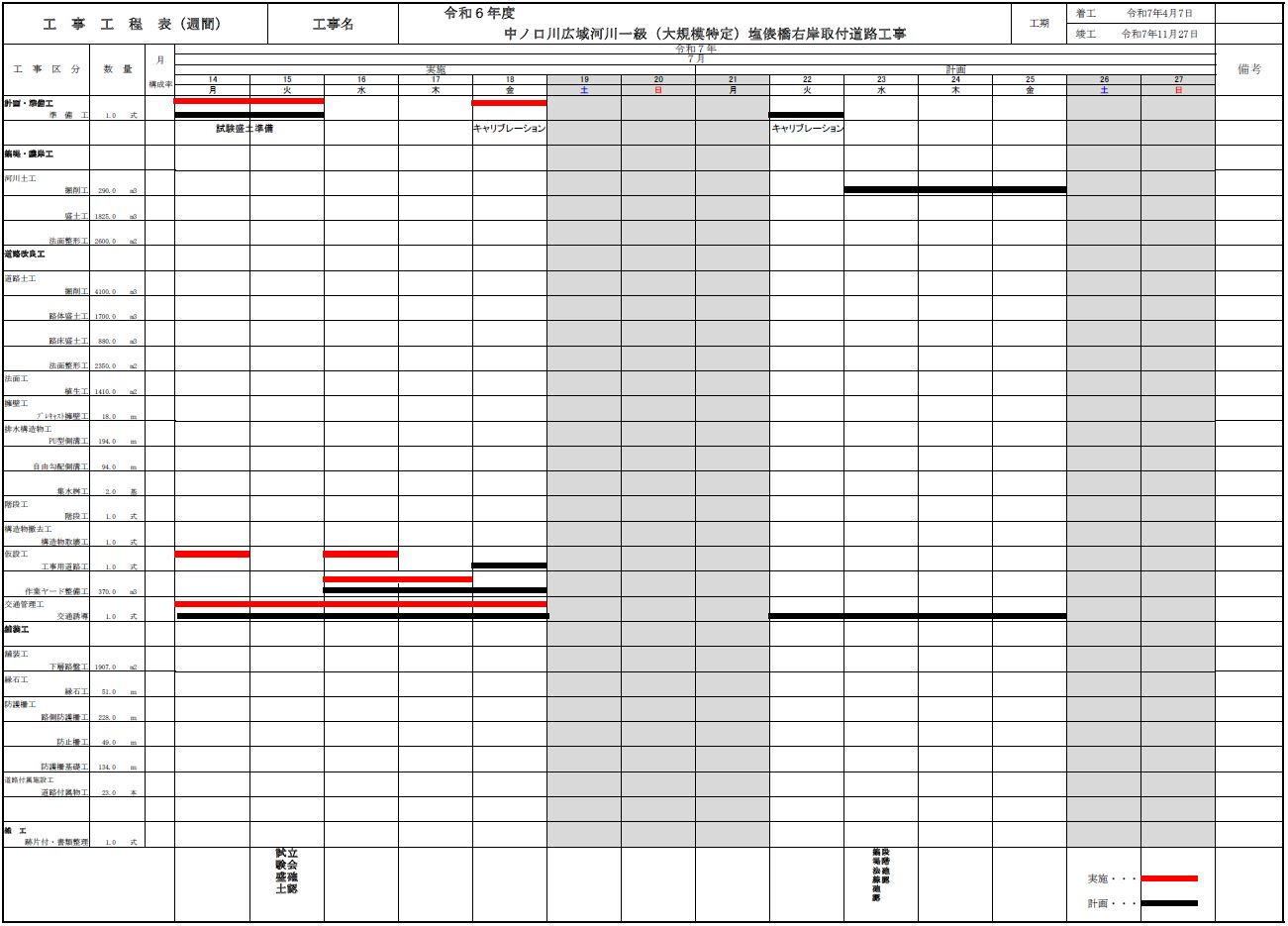

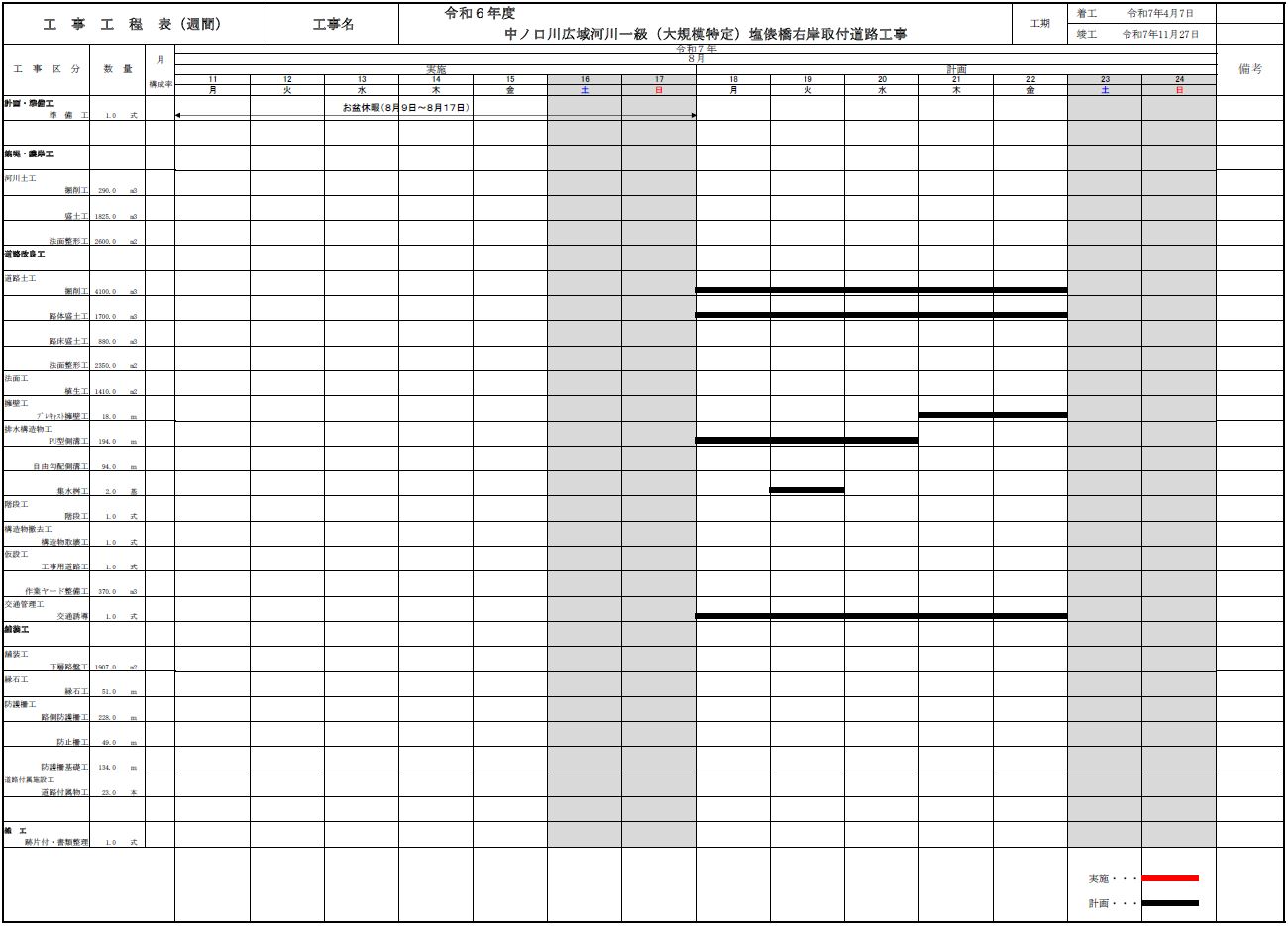

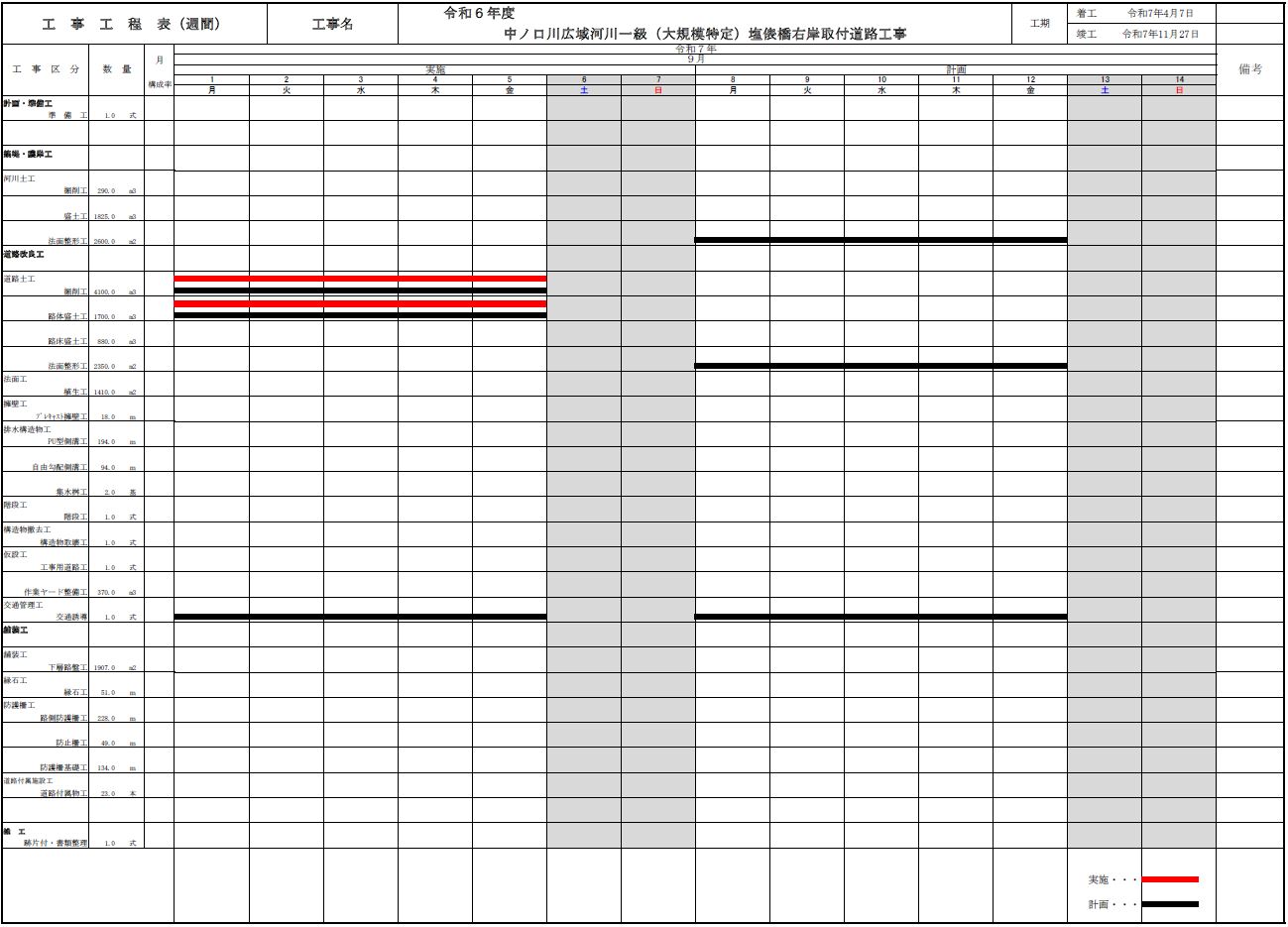

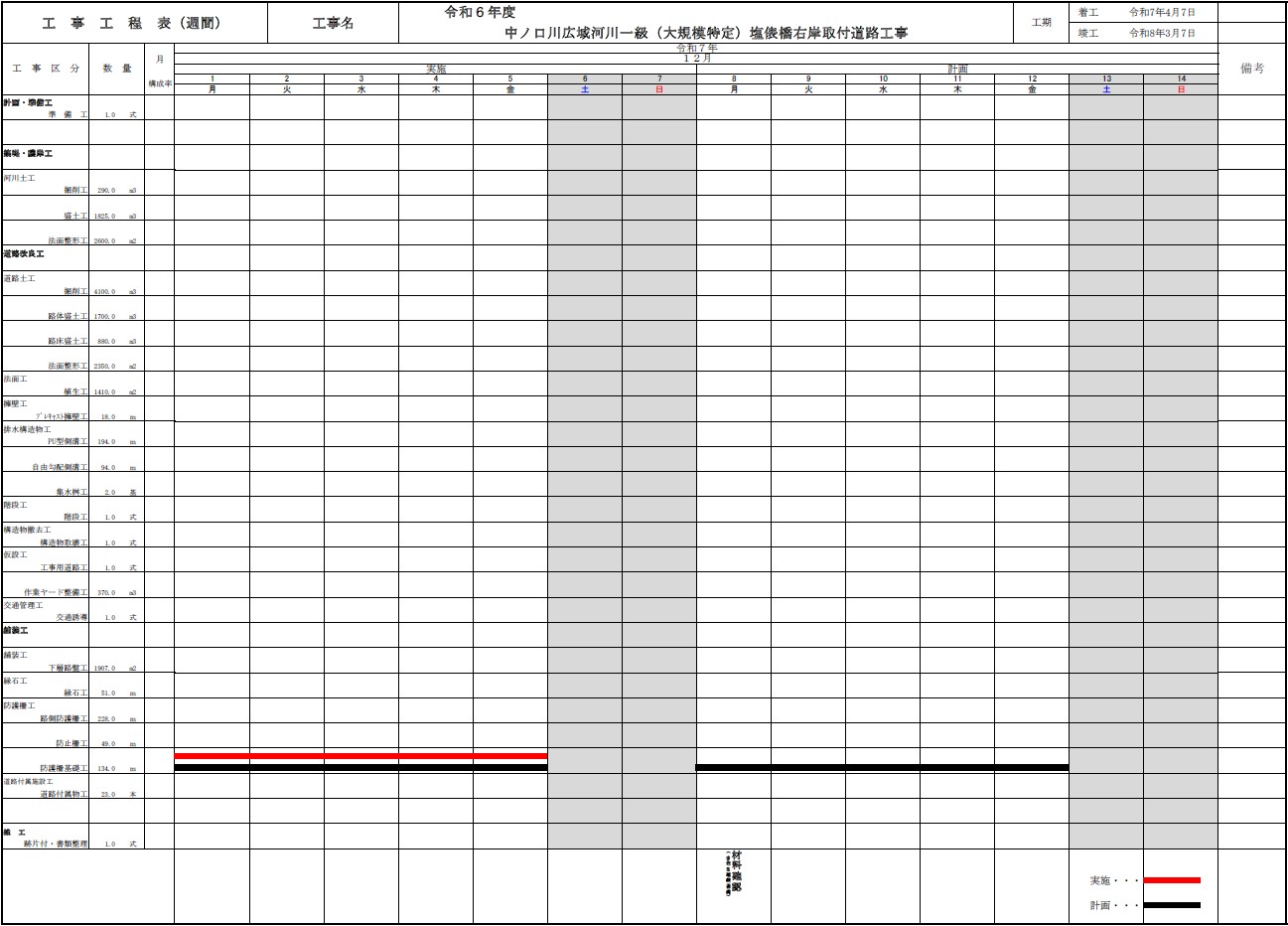

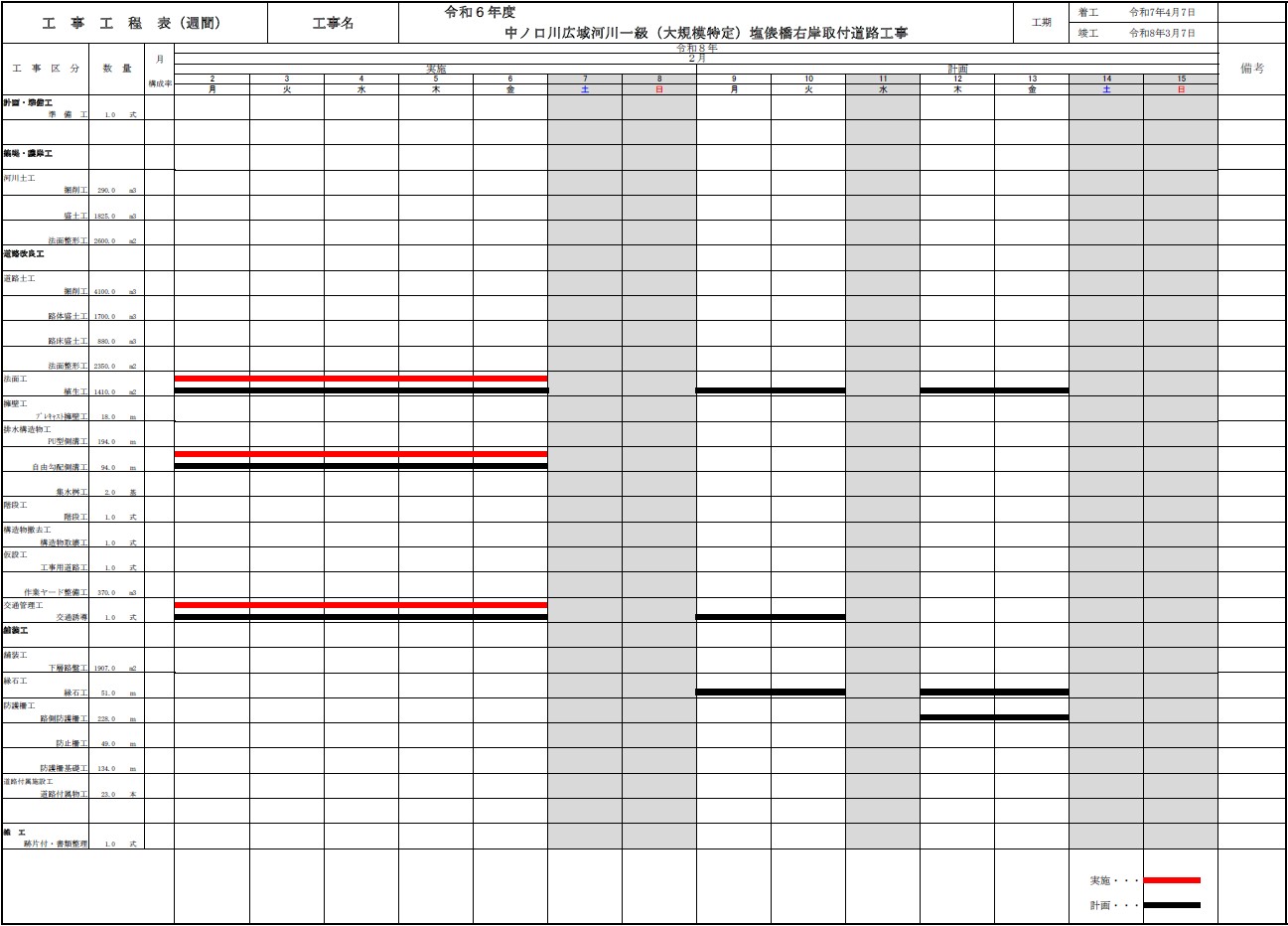

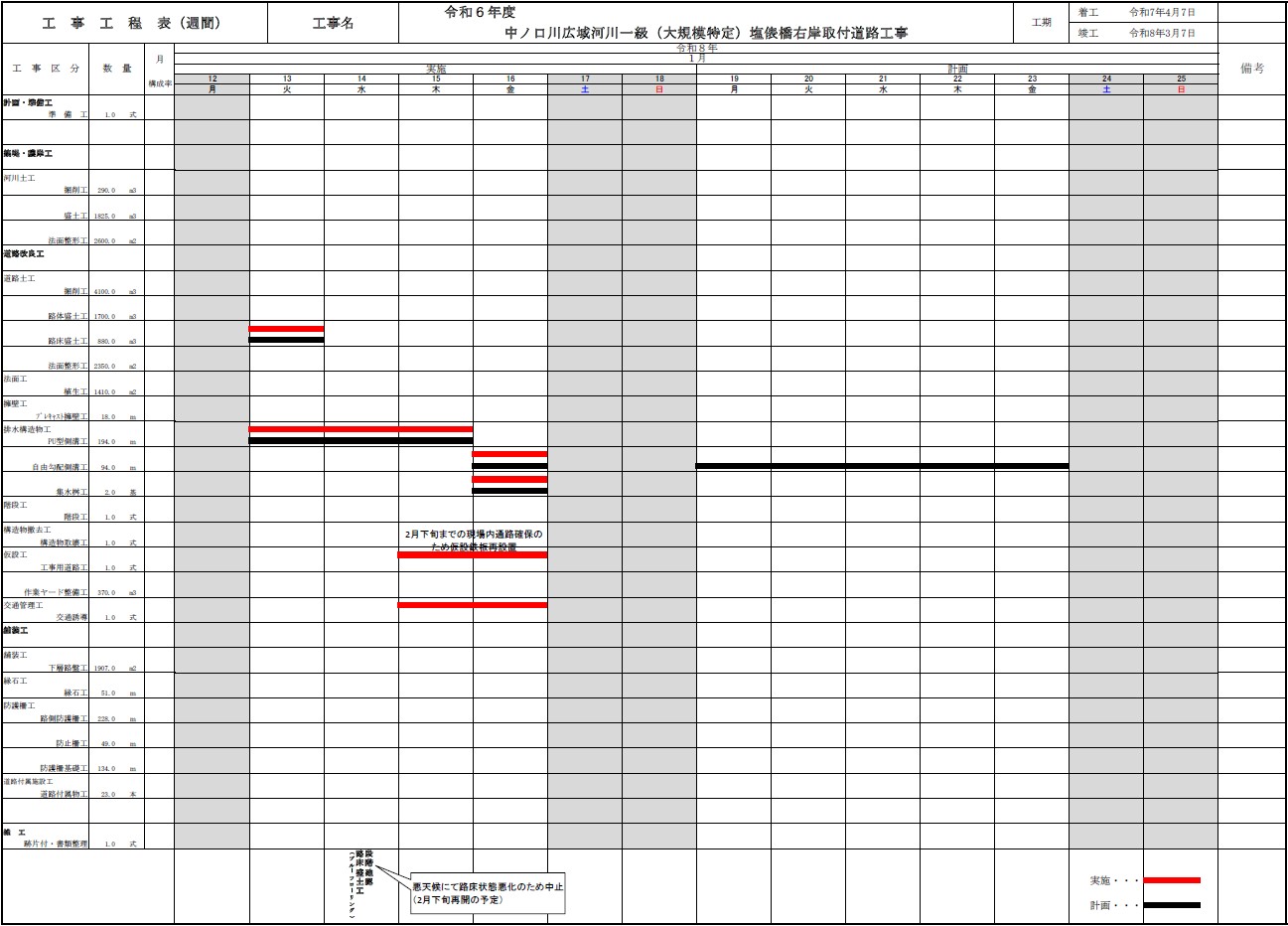

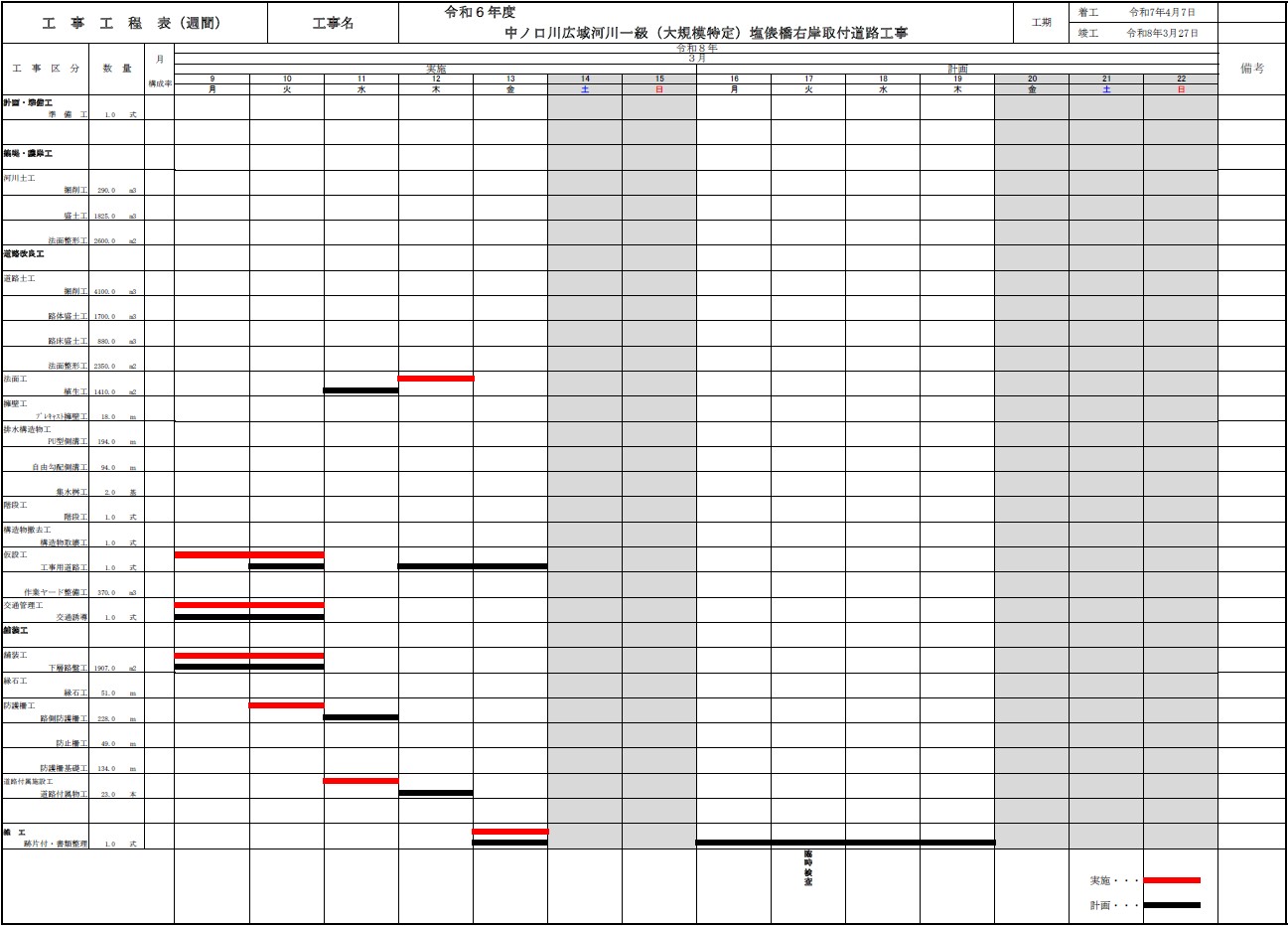

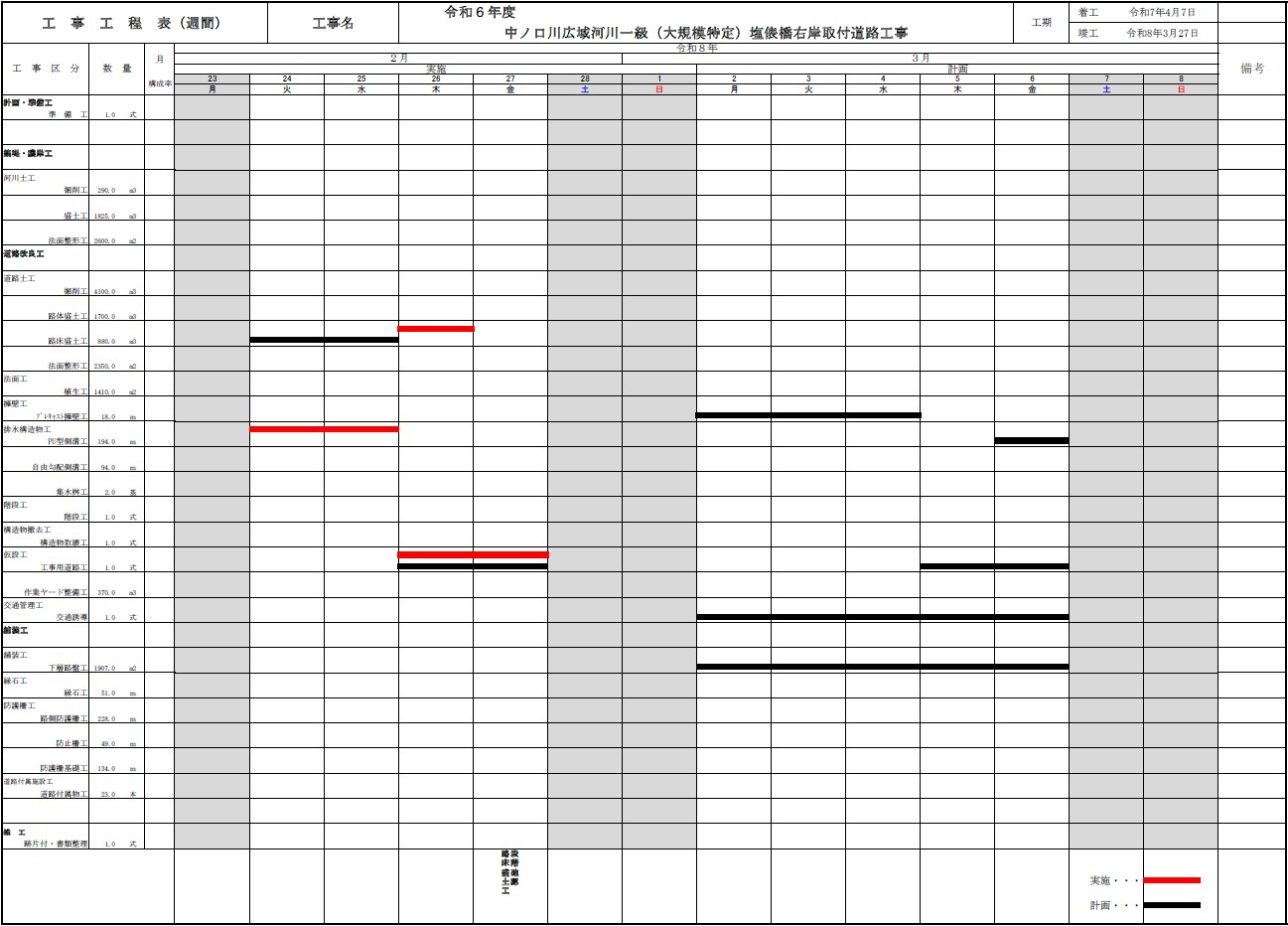

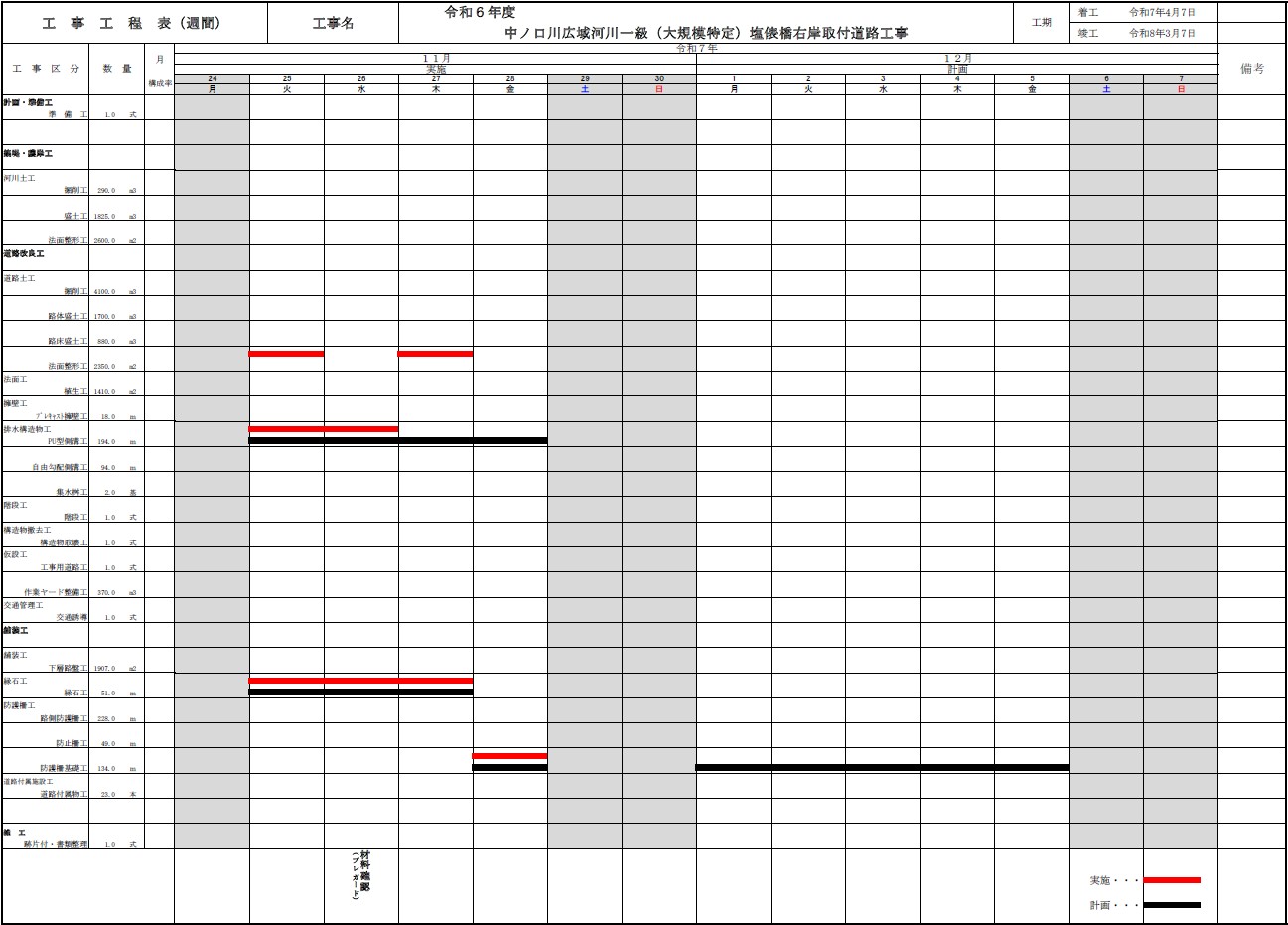

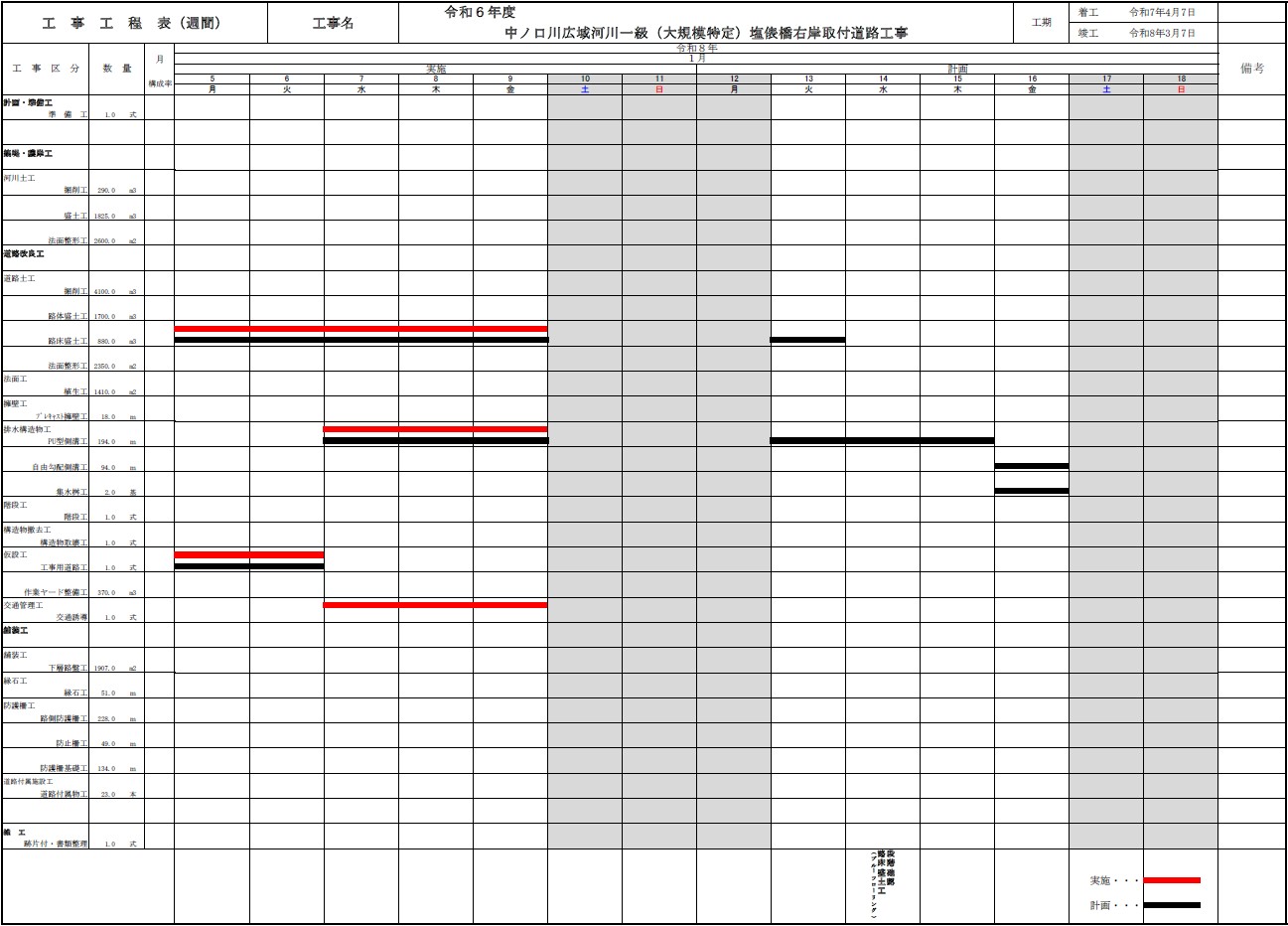

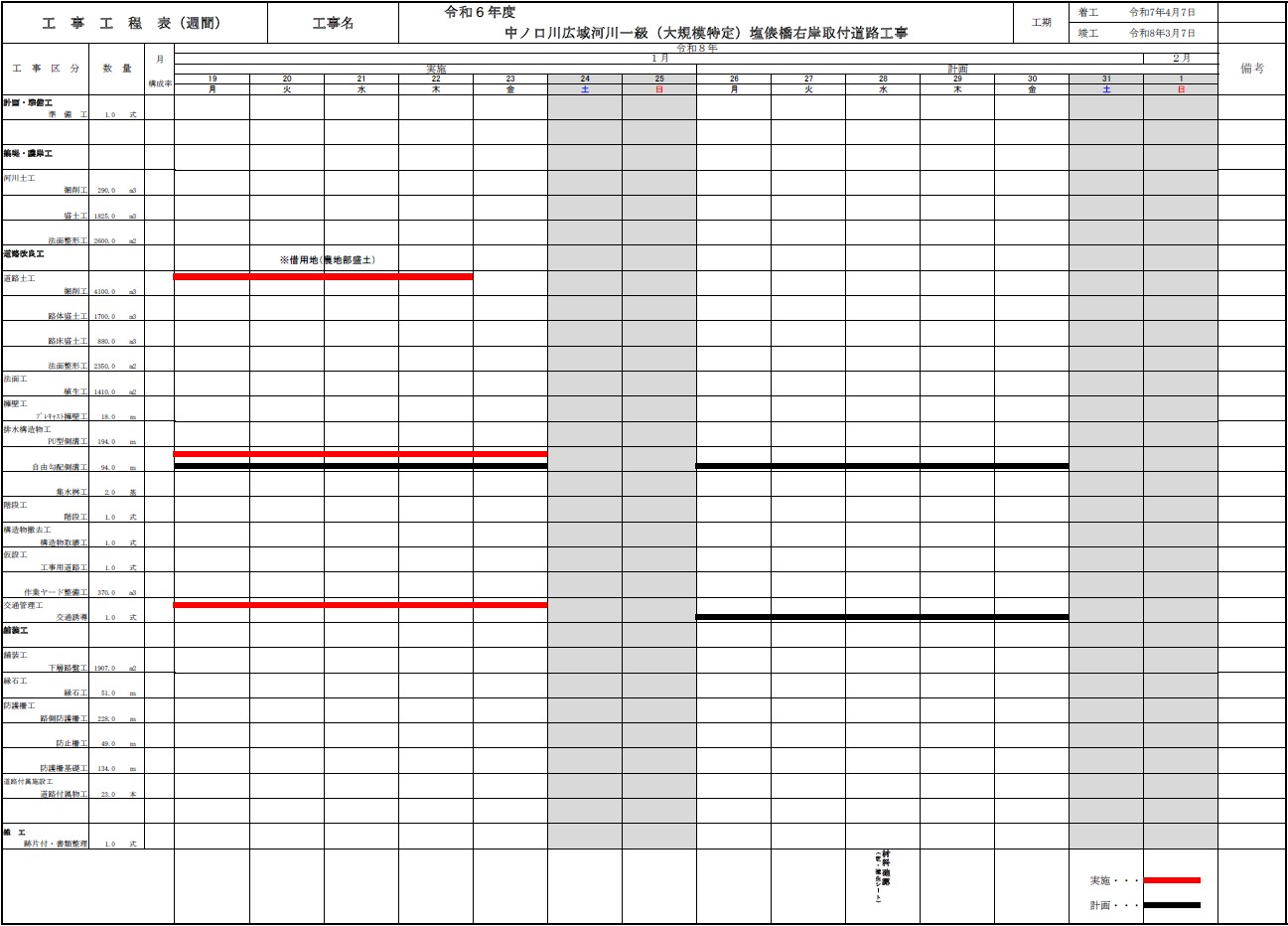

週間工程表

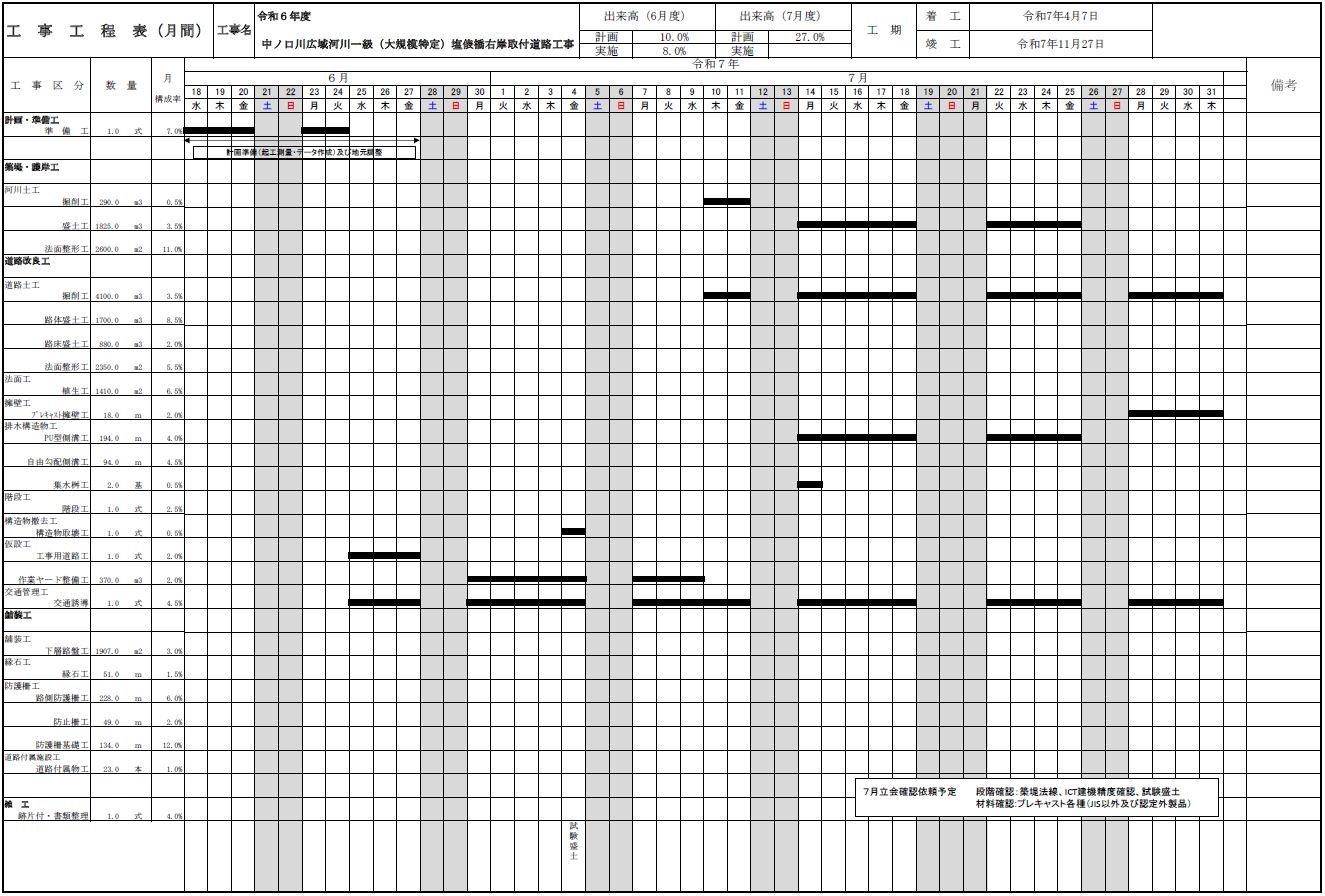

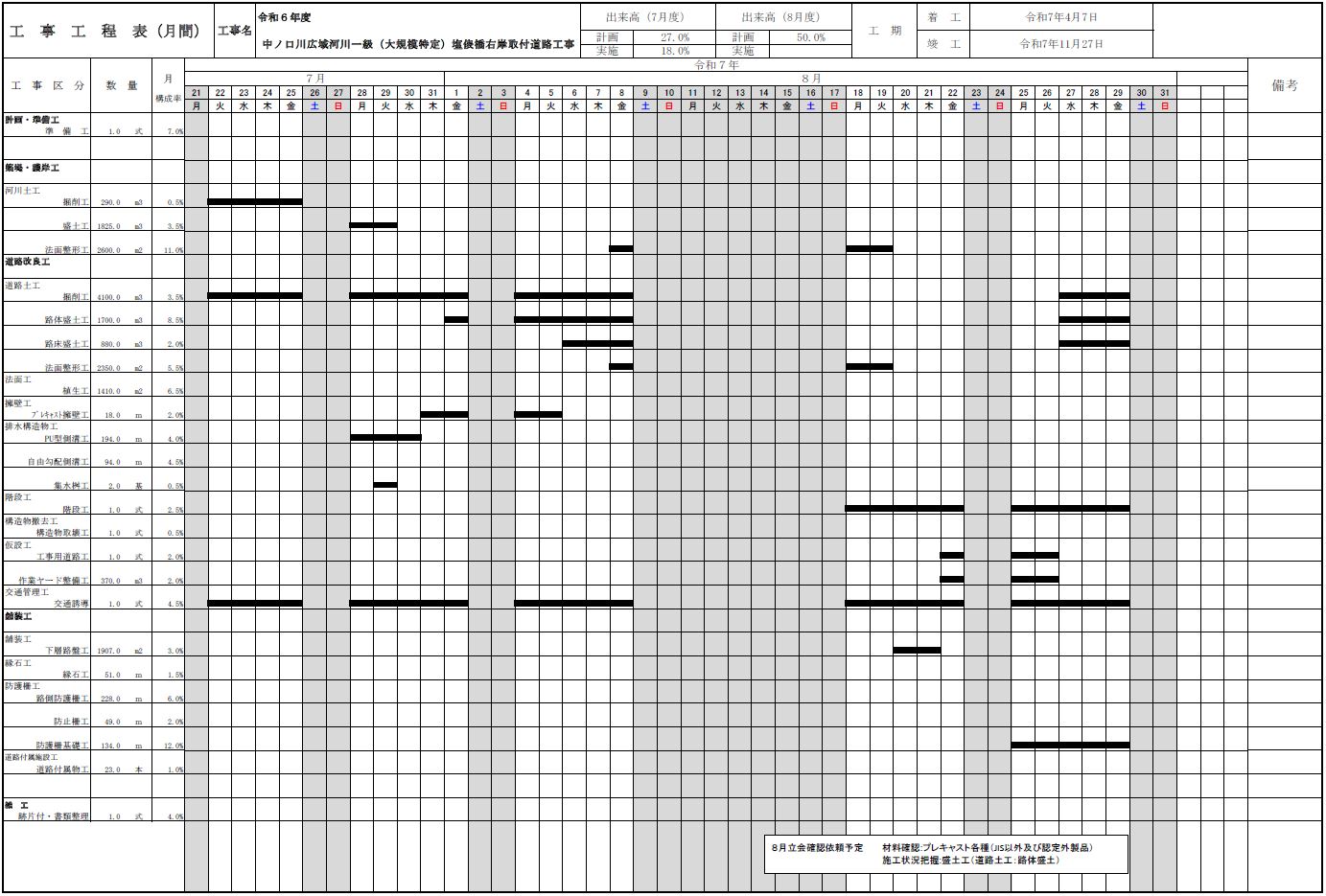

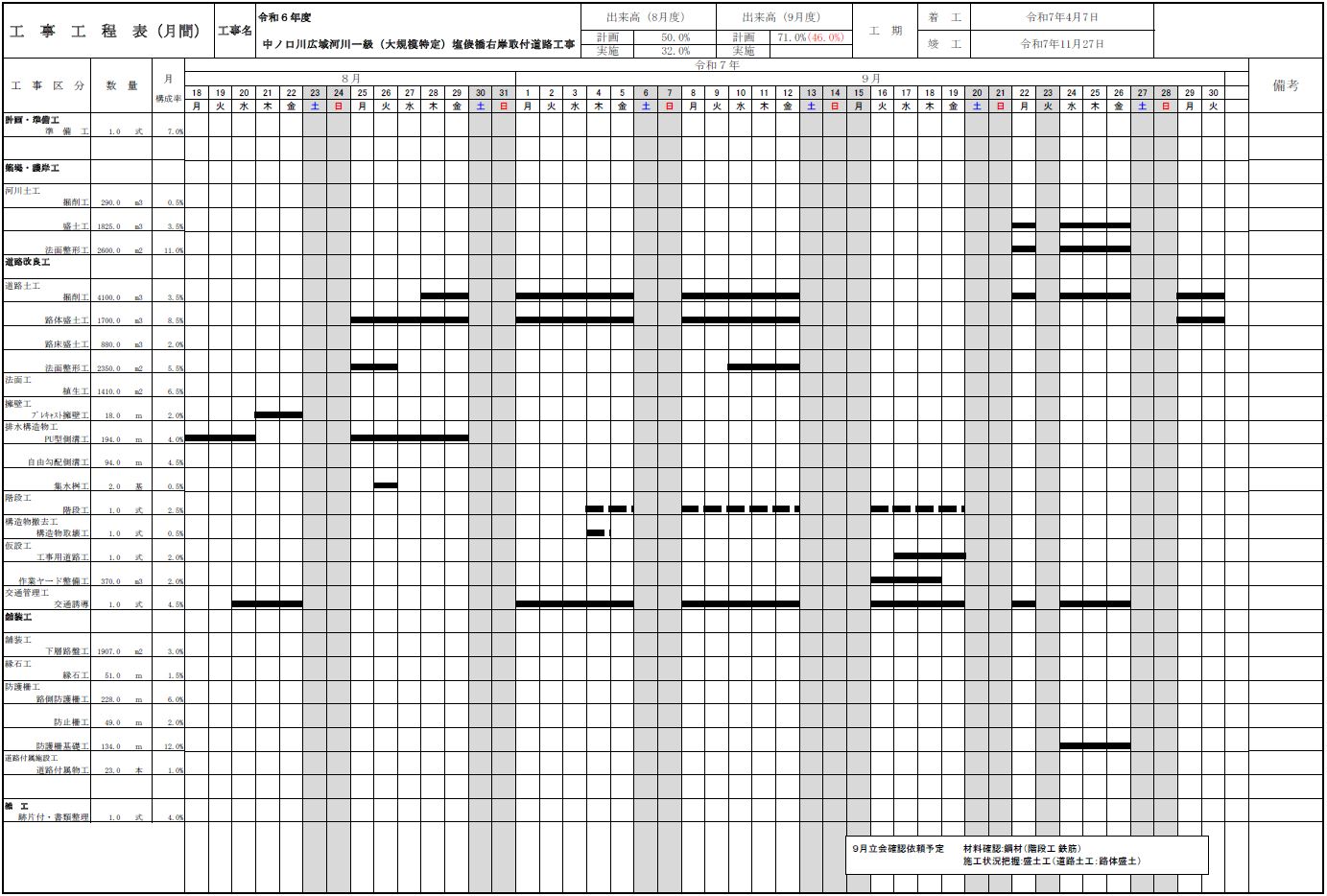

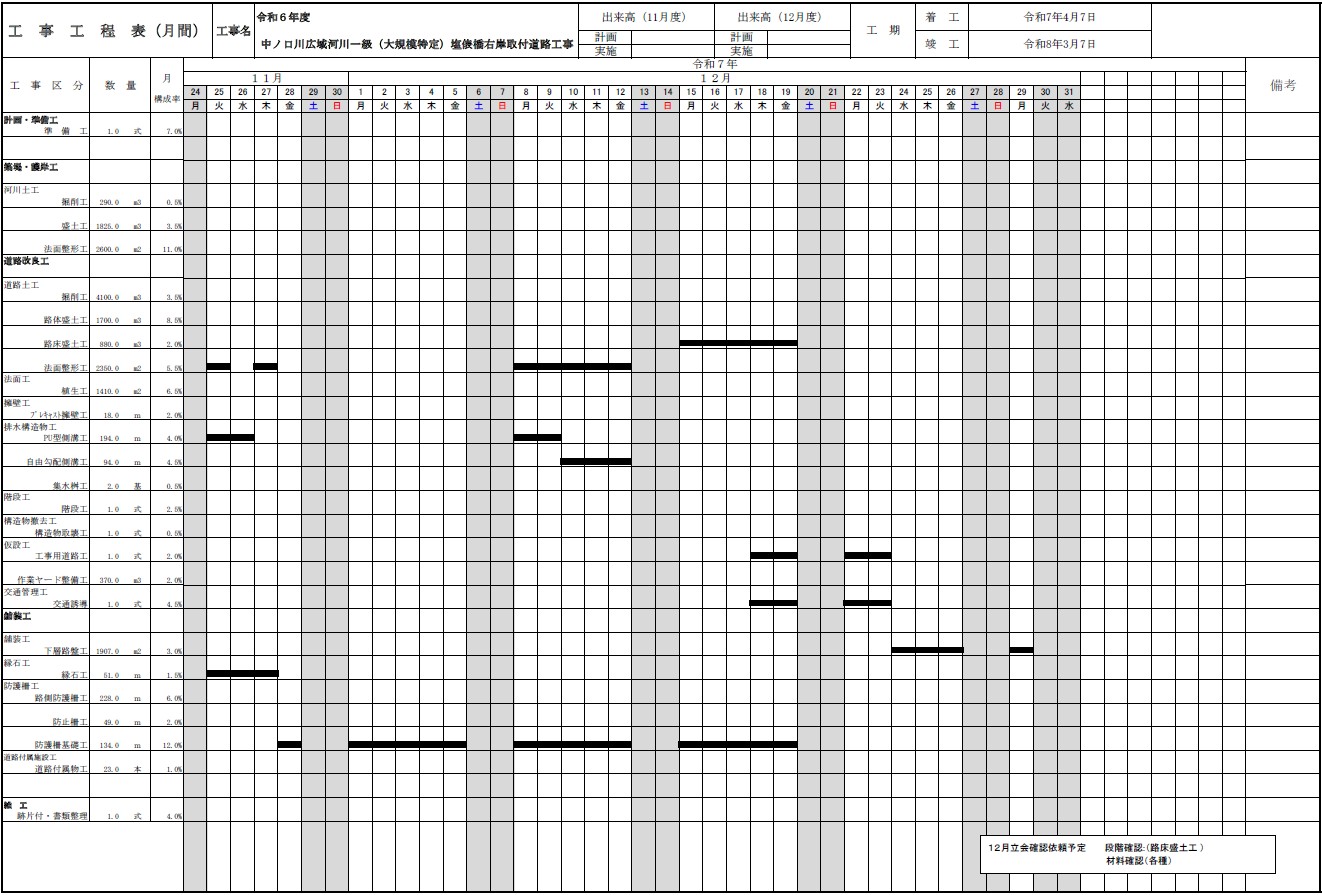

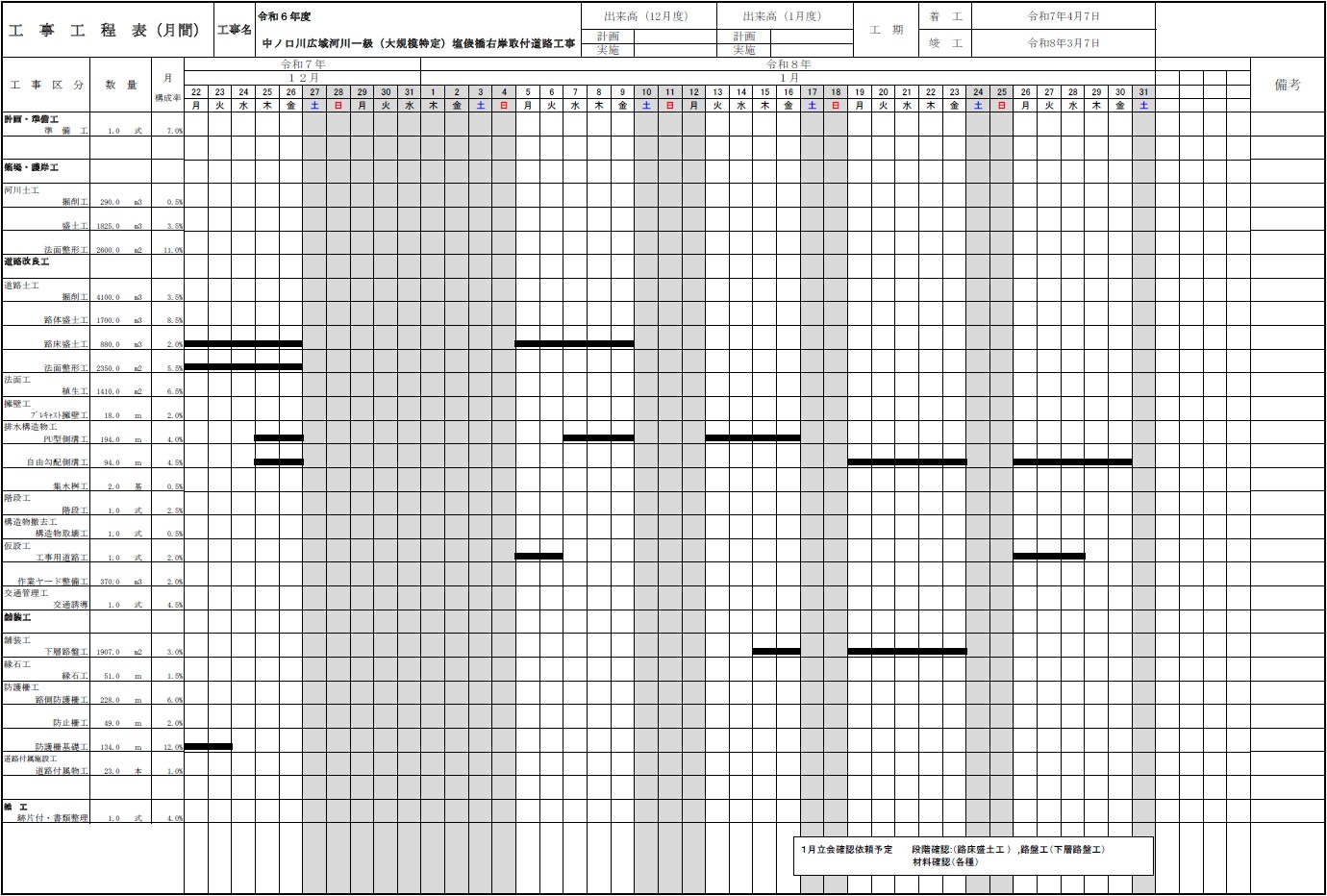

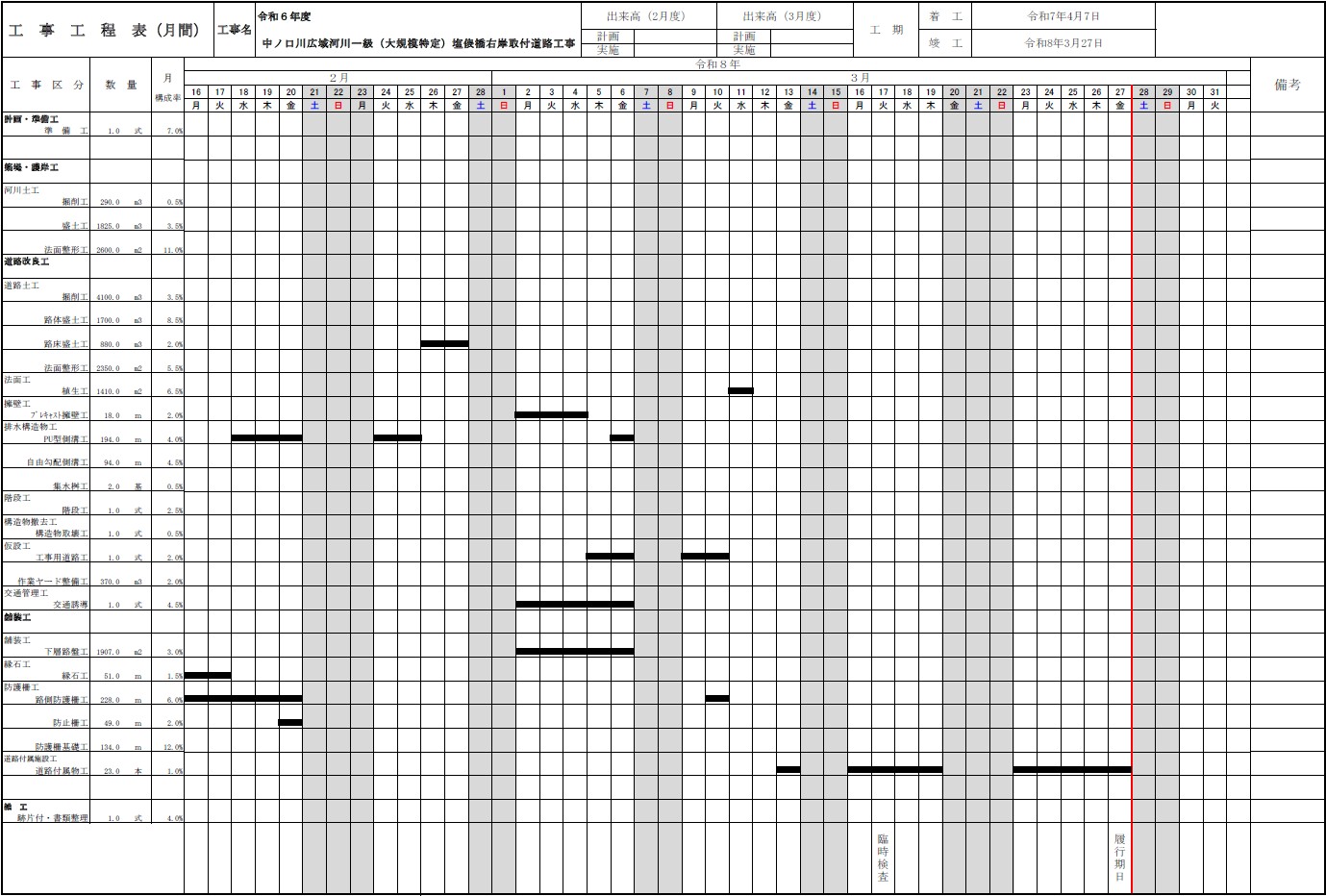

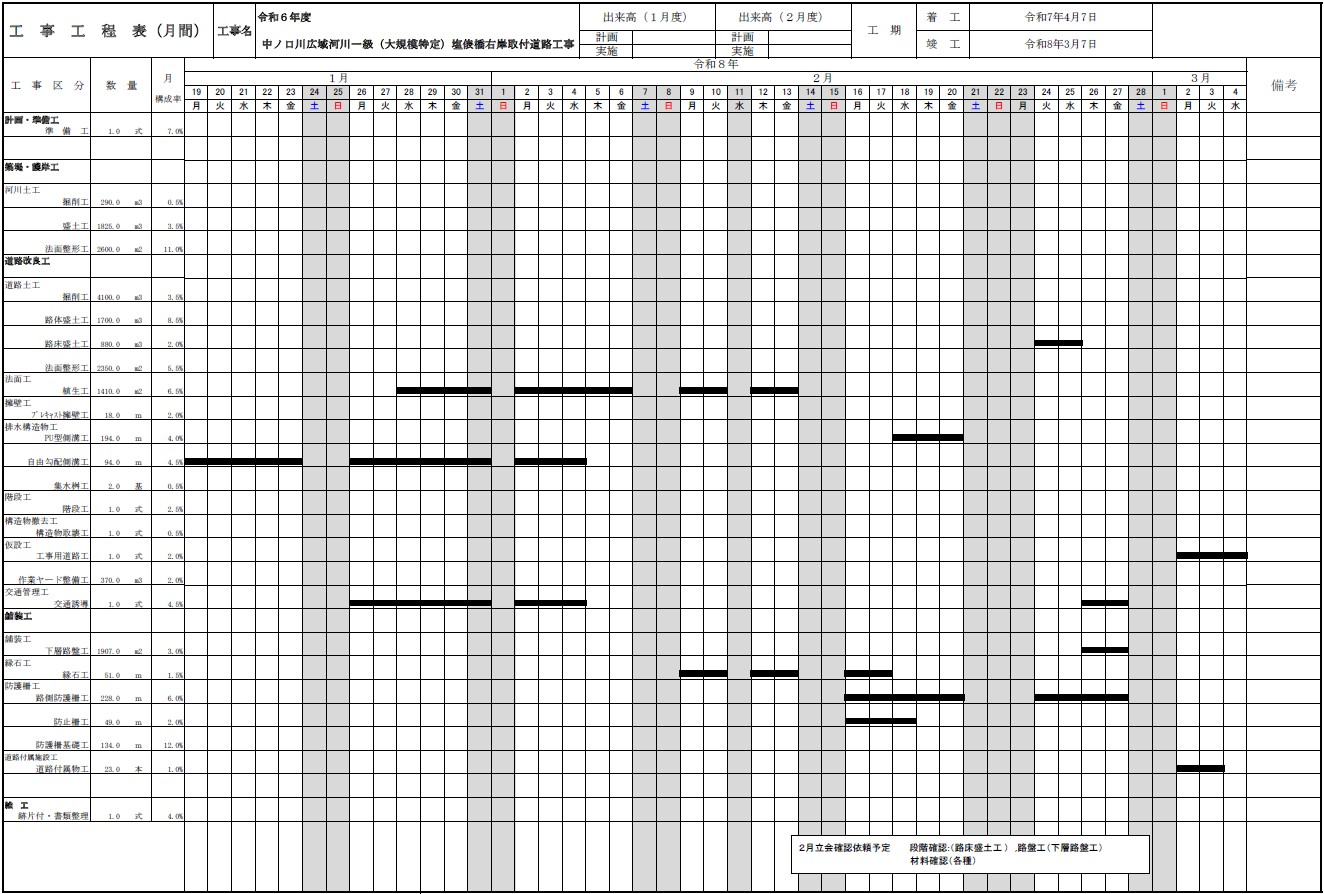

月間工程表

2026年3月 工事完成

工事が完成いたしました。
ご理解とご協力ありがとうございました。

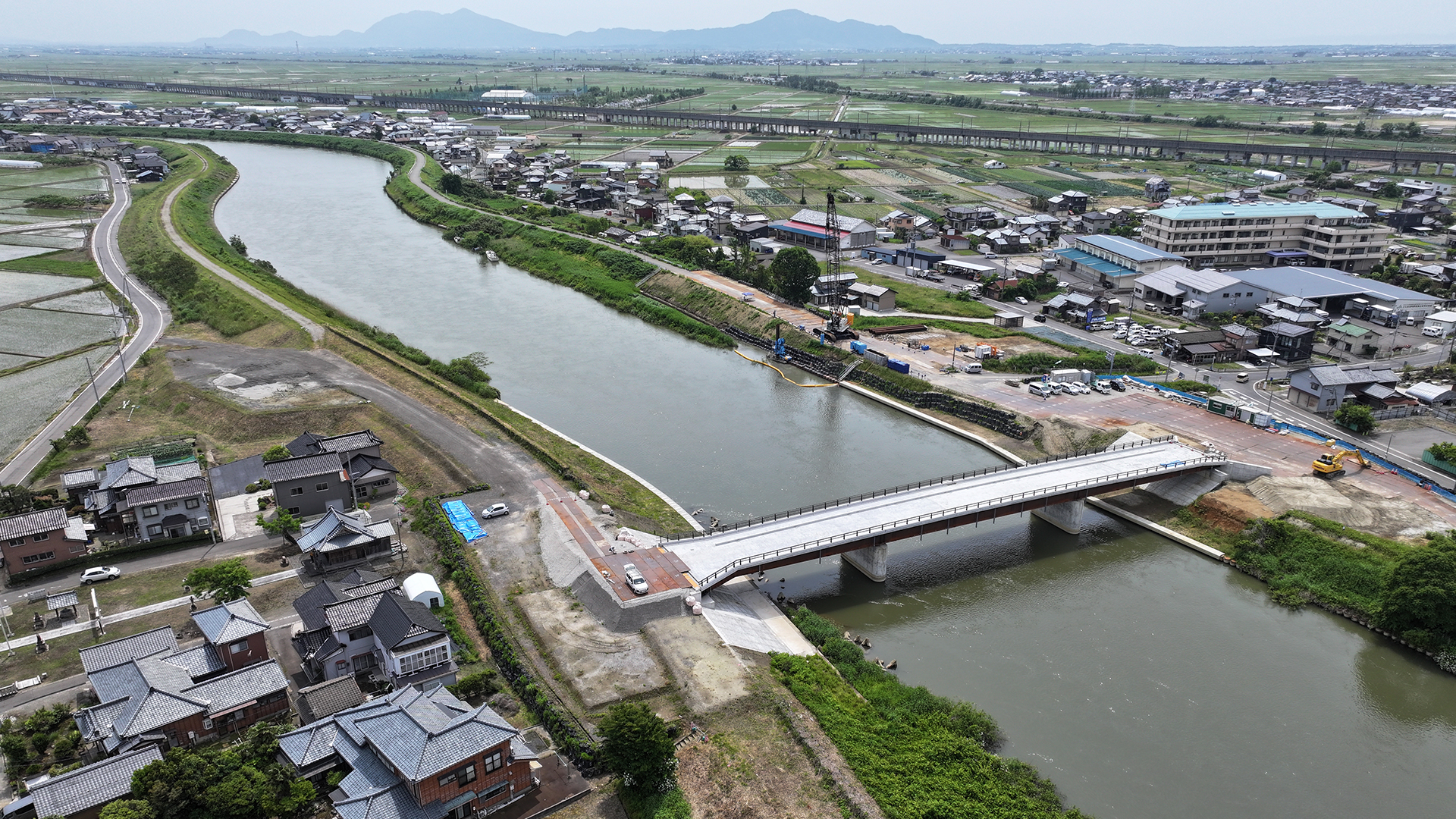

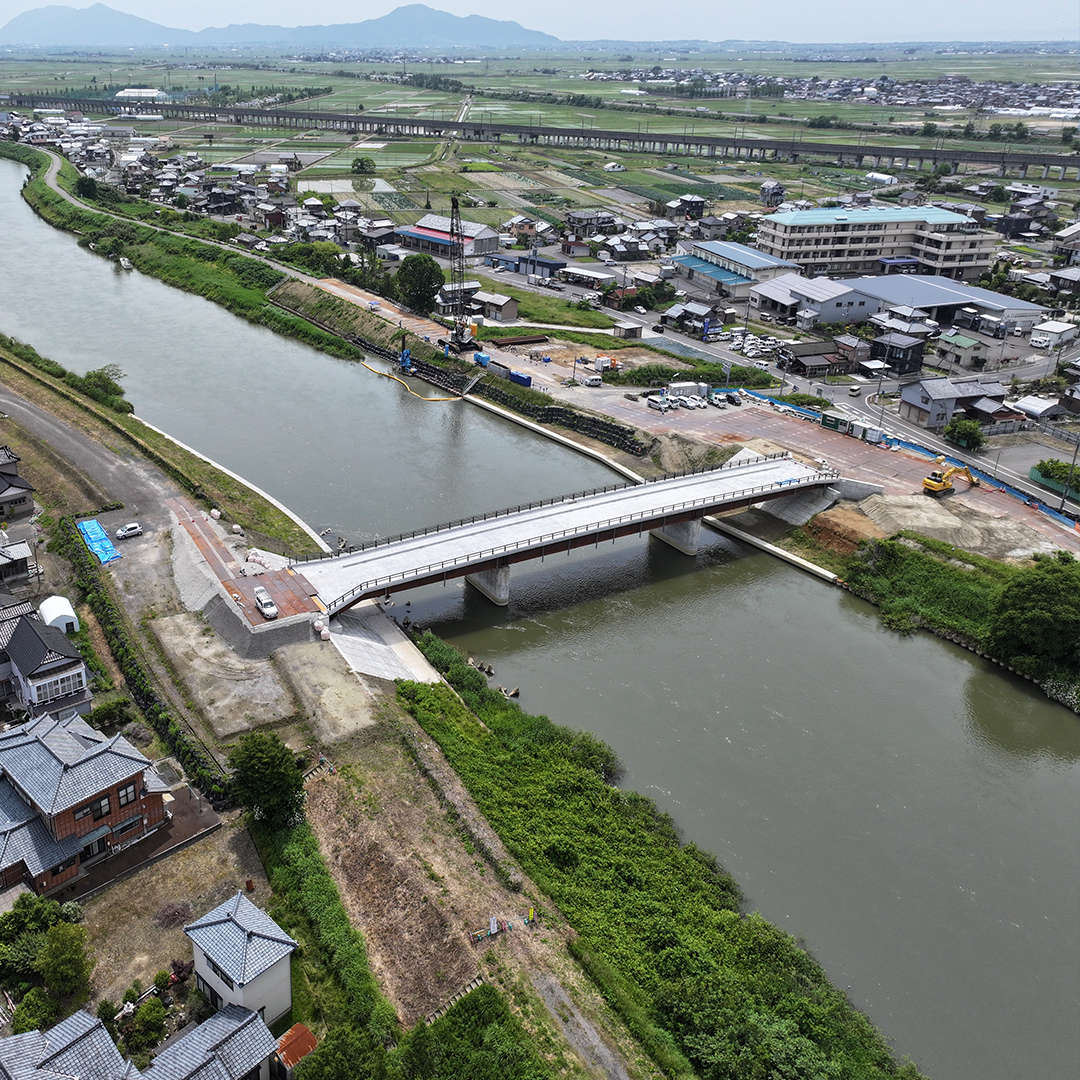

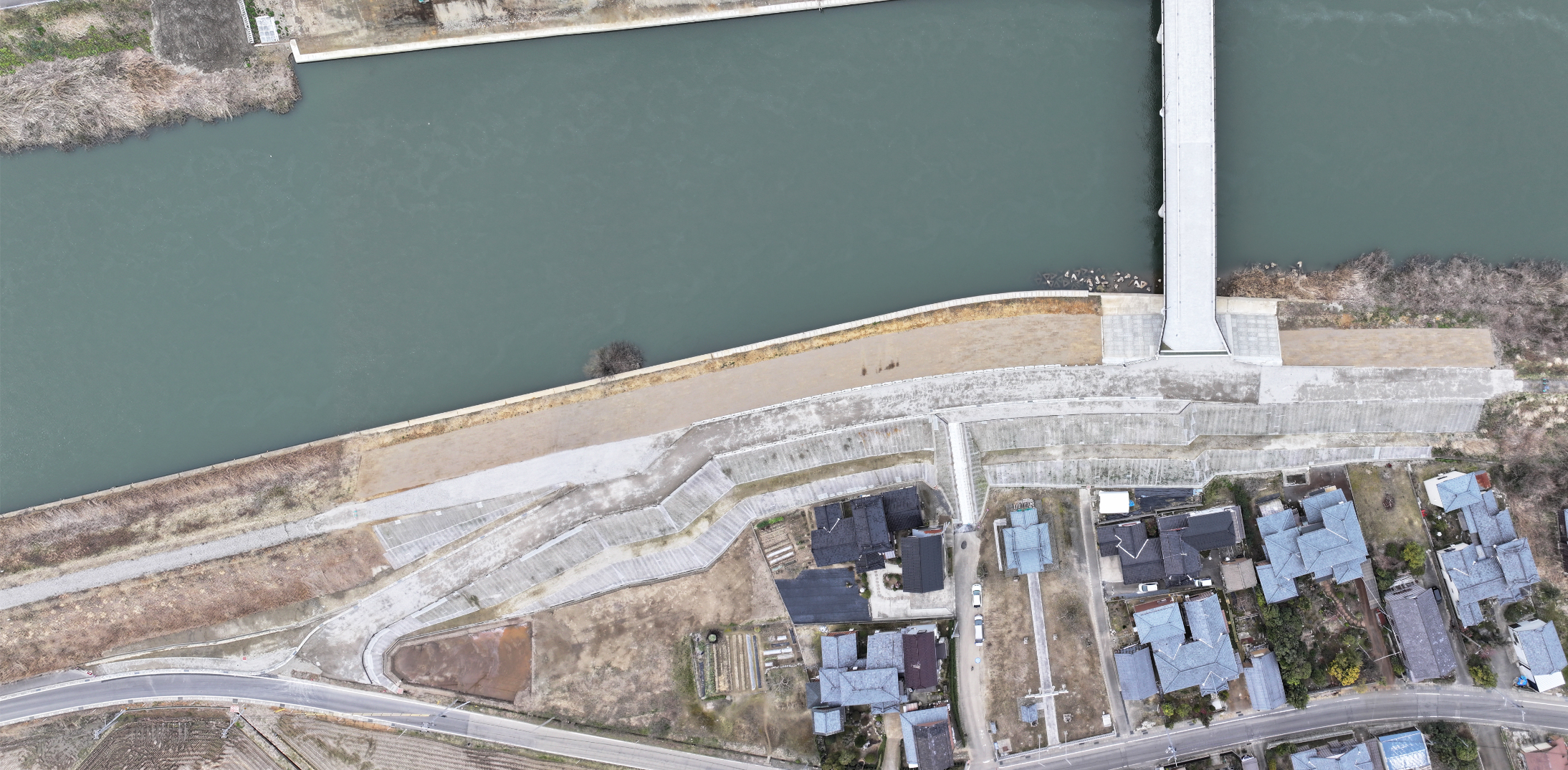

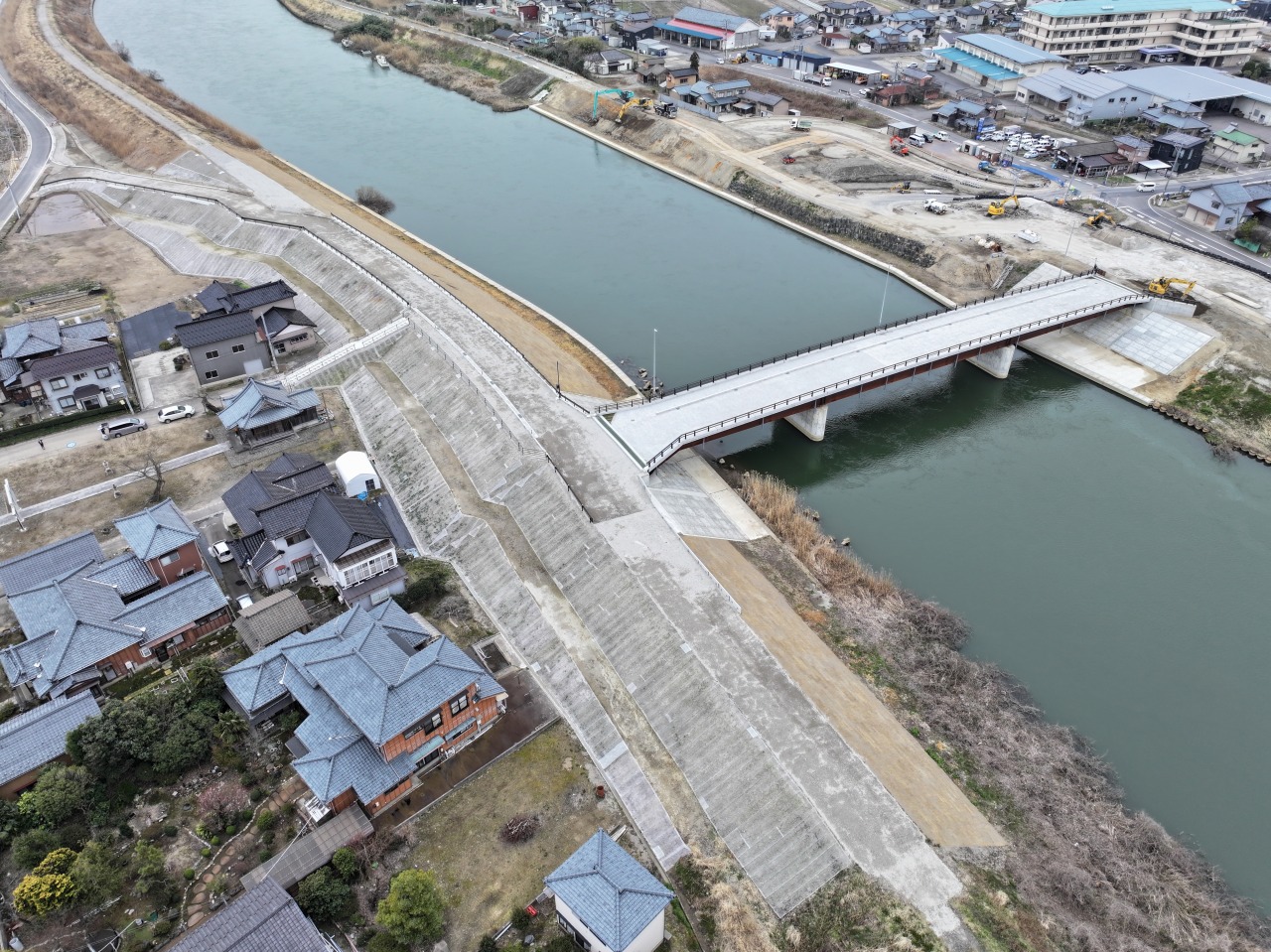

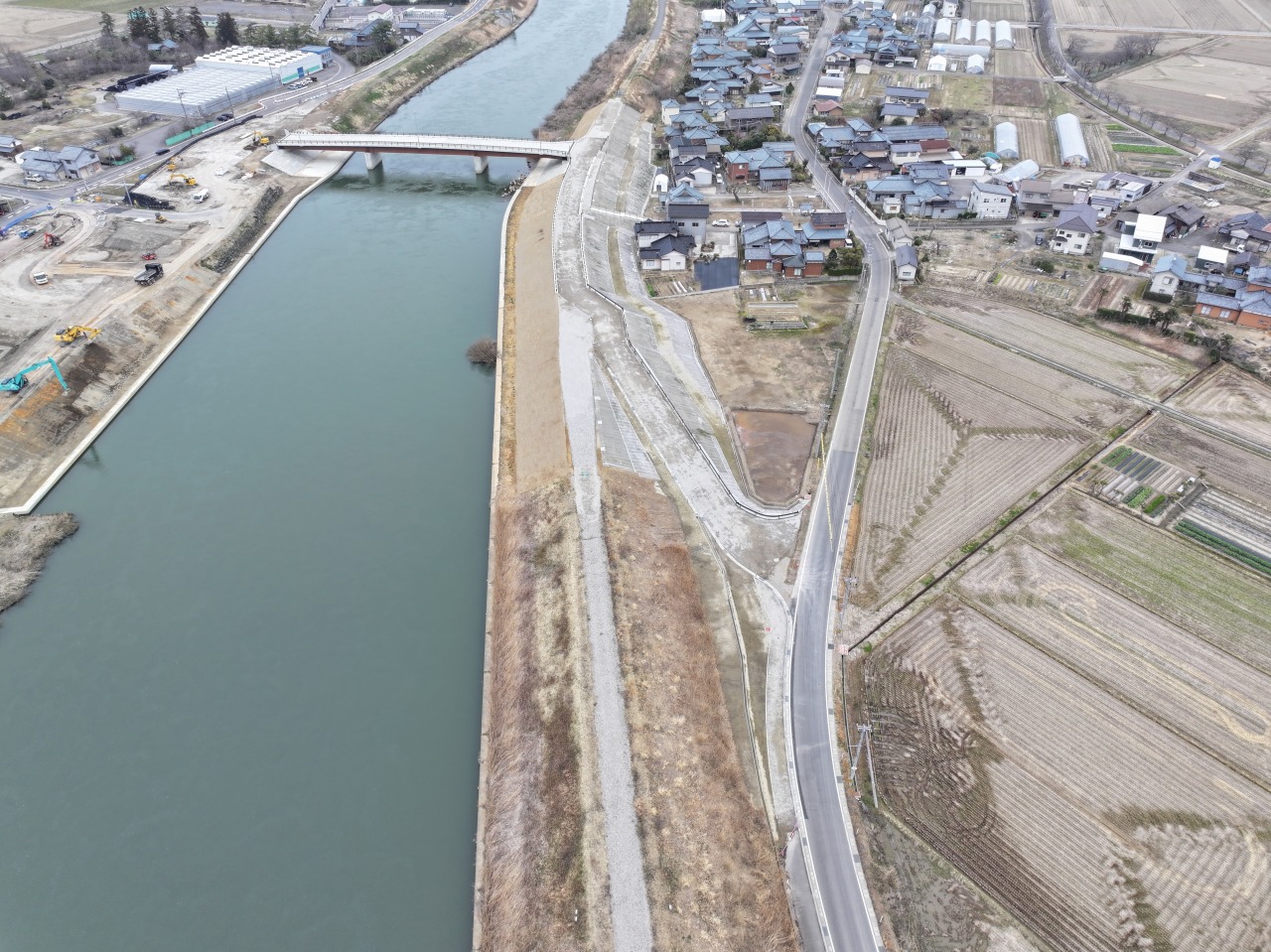

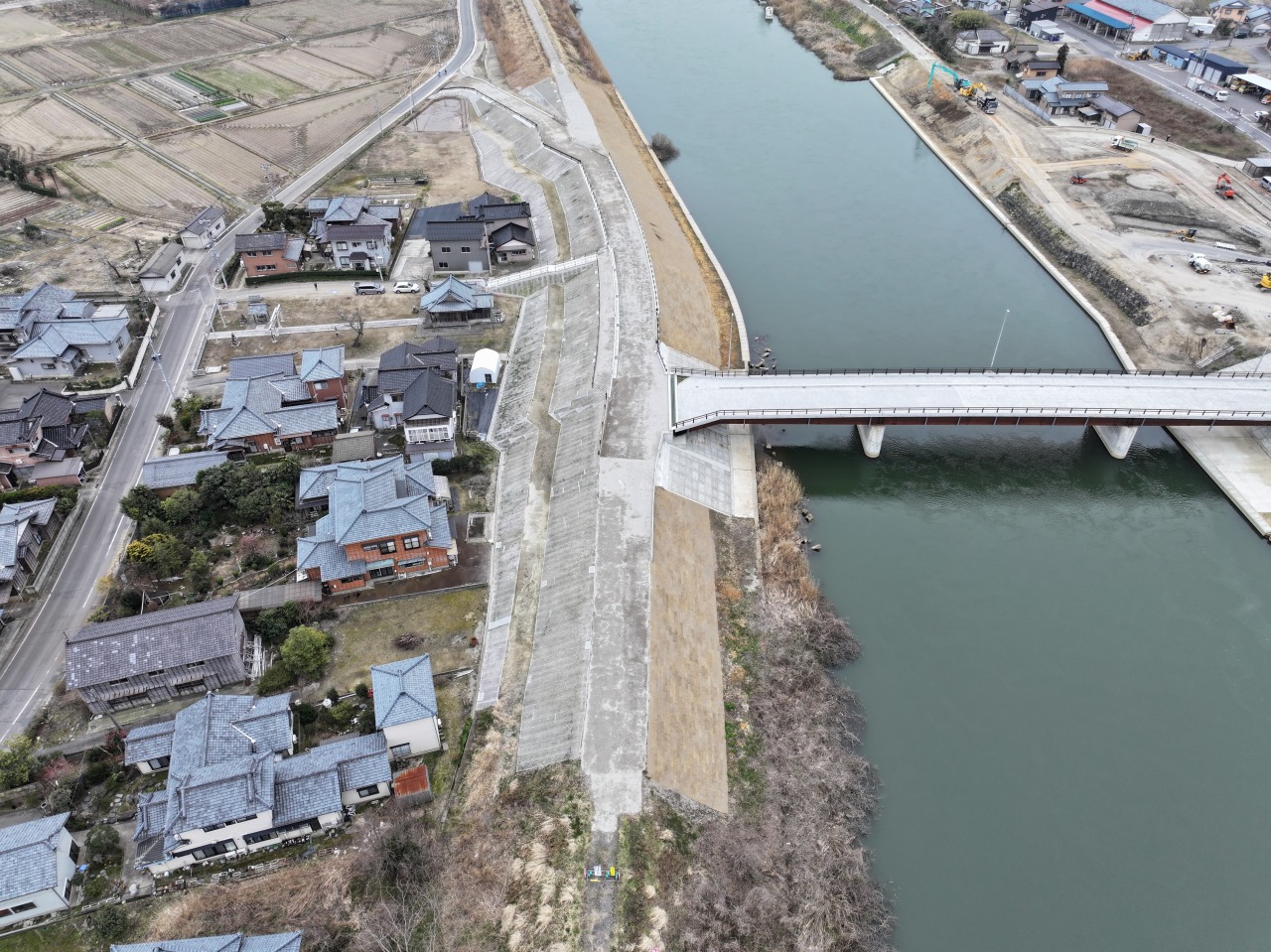

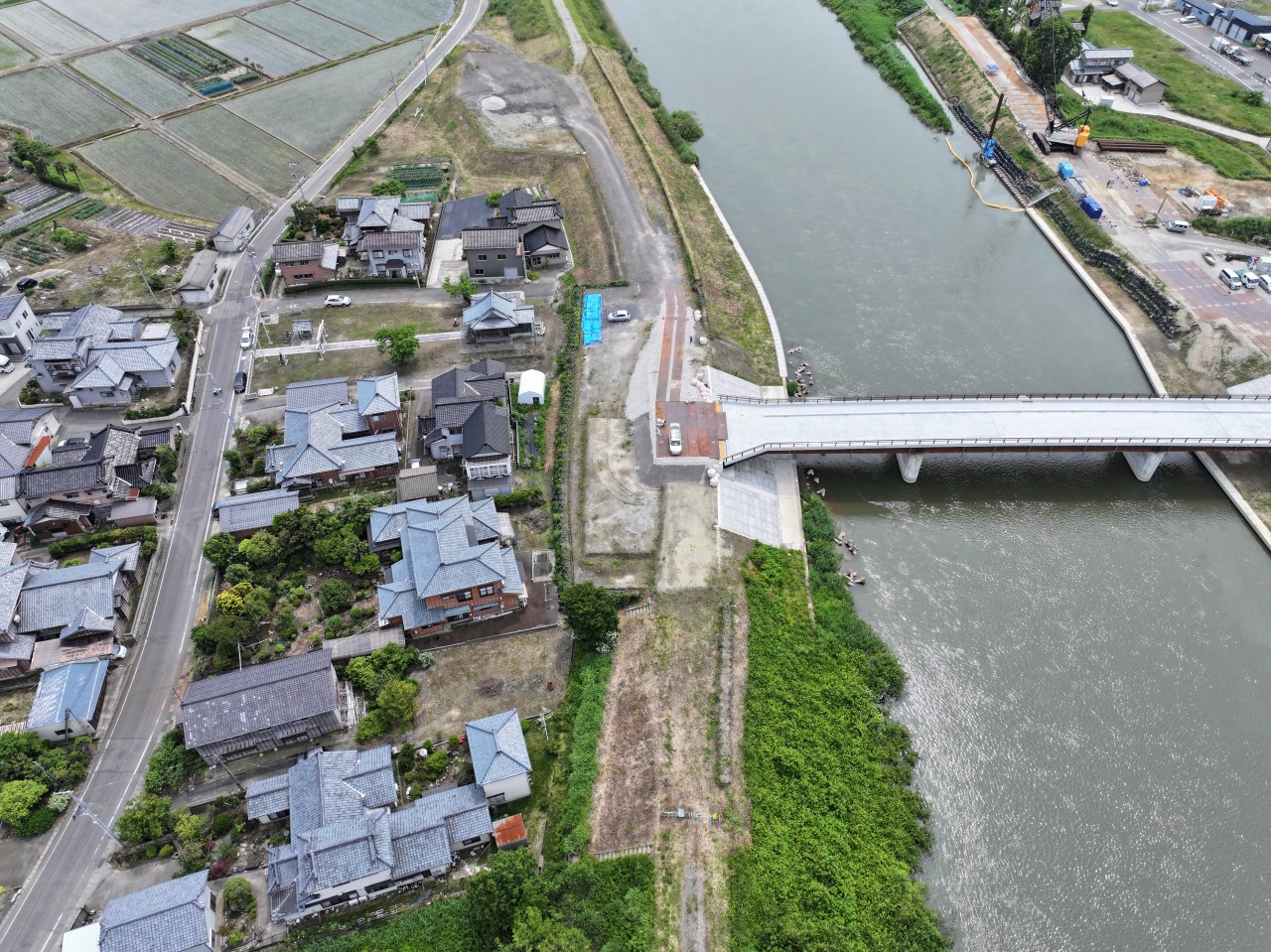

起点から終点を望む

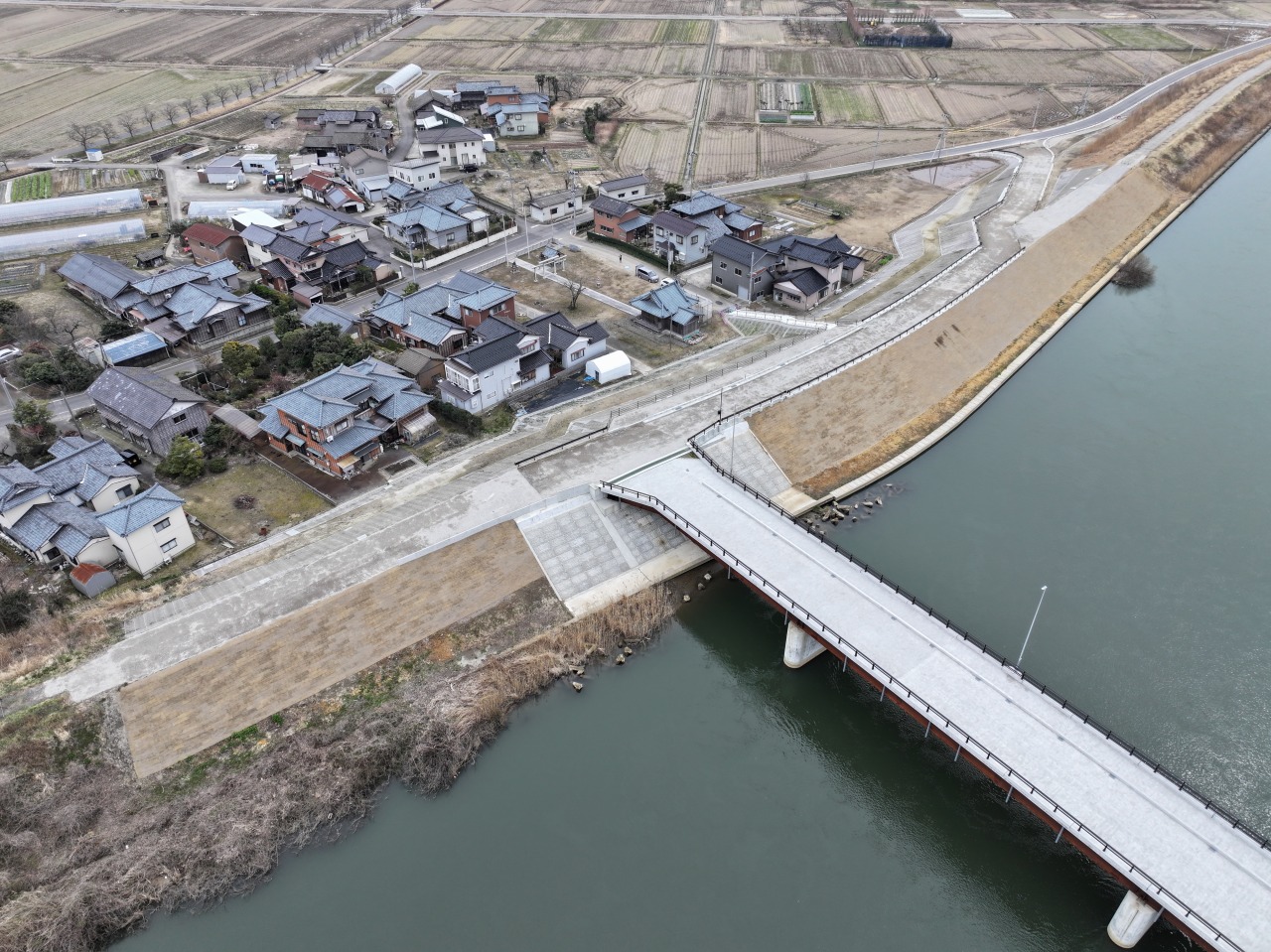

終点から起点を望む

2025年12月 進捗状況

2025年12月時点の進捗状況です。

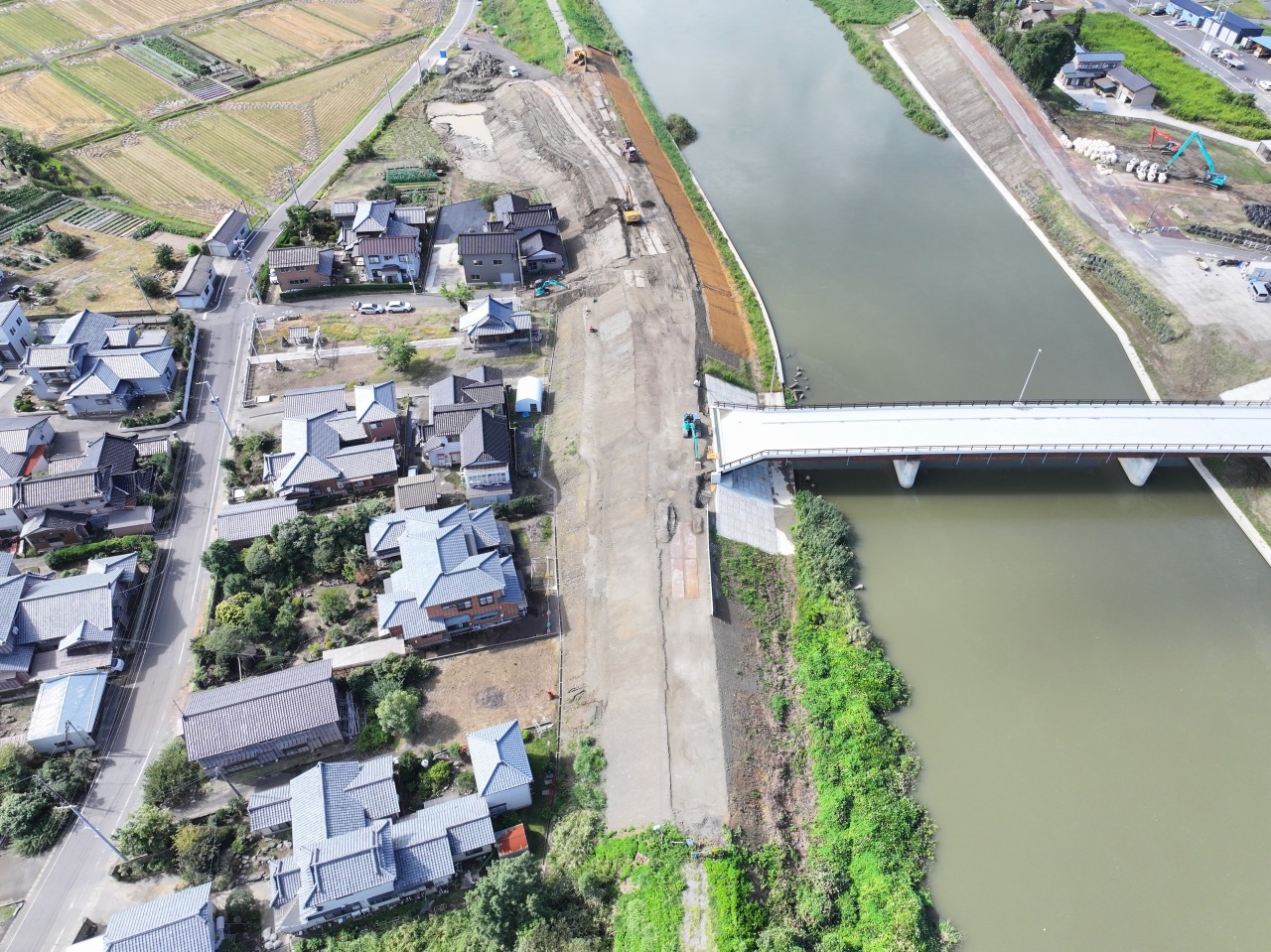

ガードレールの基礎が完了しました。

ガードレール基礎完了

2025年11月 進捗状況

2025年11月時点の進捗状況です。

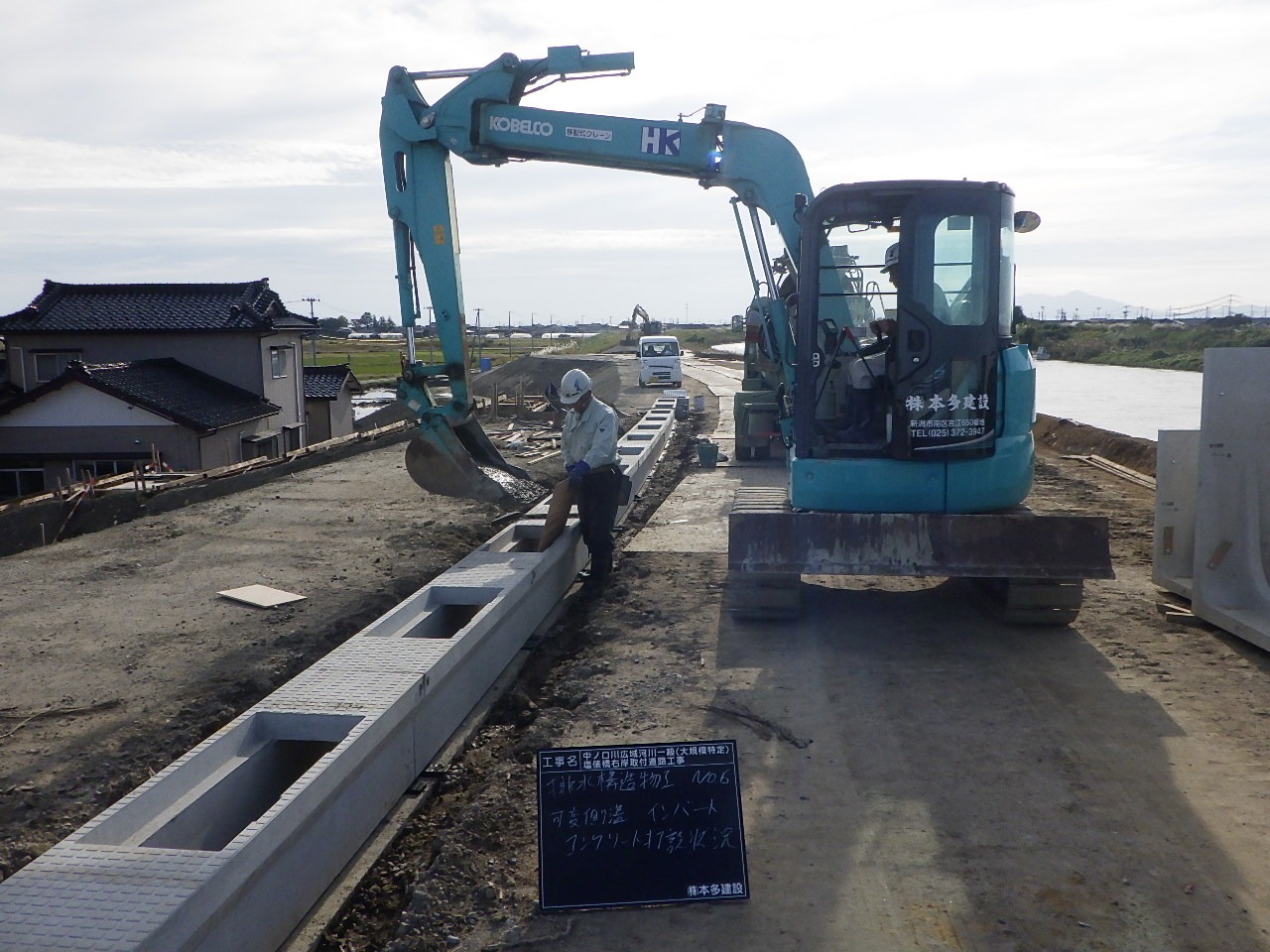

可変側溝の施工を行っています。

可変側溝施工状況

2025年9月 進捗状況

2025年9月末時点の進捗状況です。

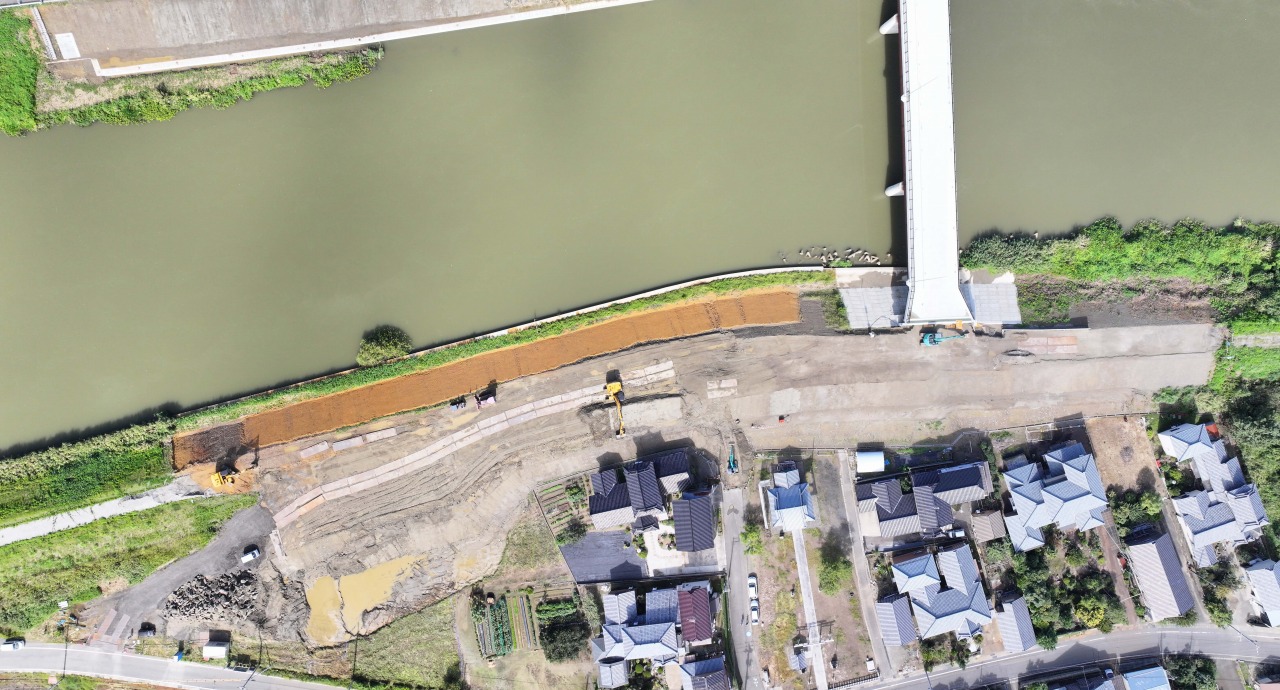

築堤・護岸および取付道路の施工を進めています。

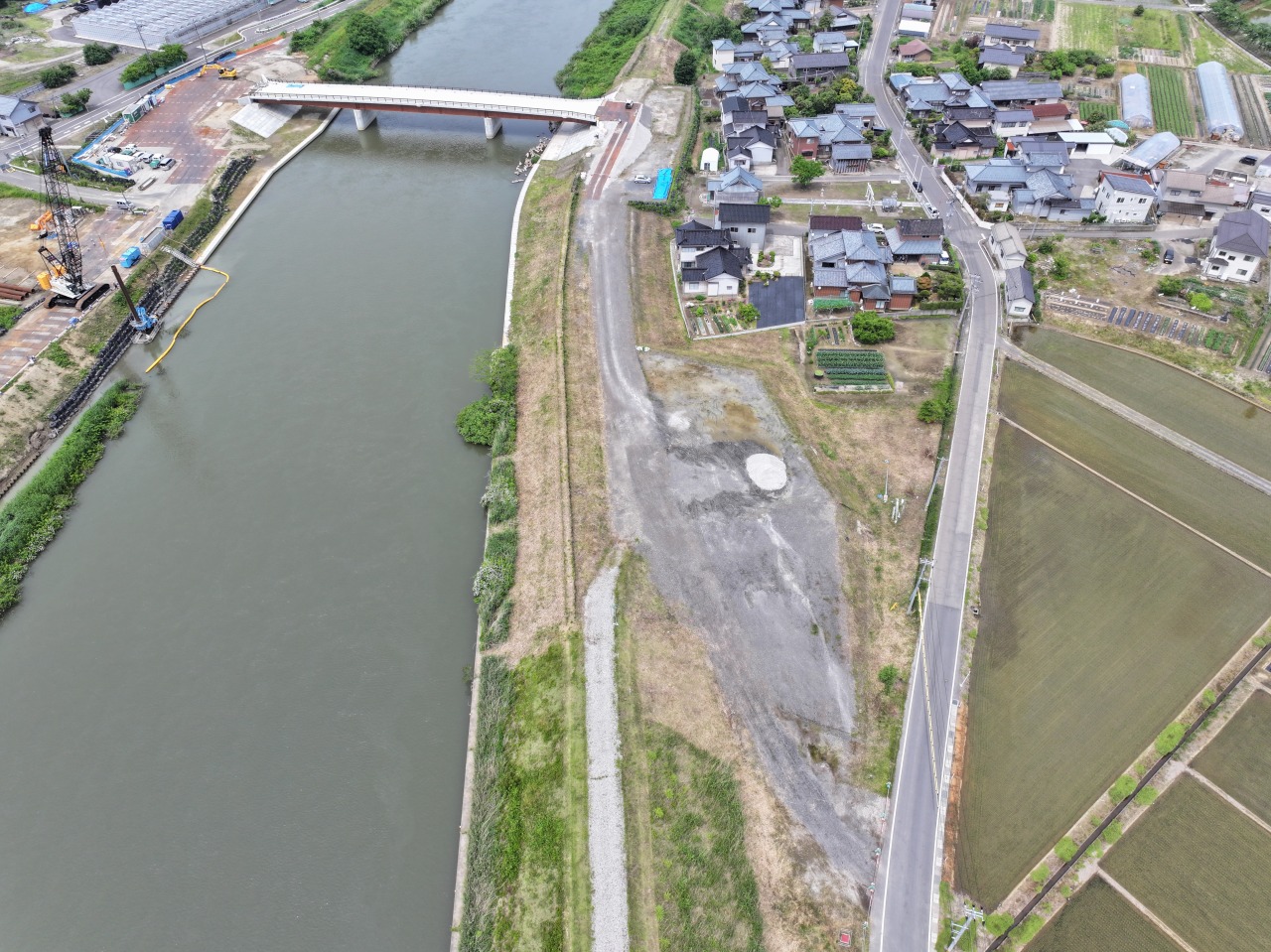

起点から終点を望む

終点から起点を望む

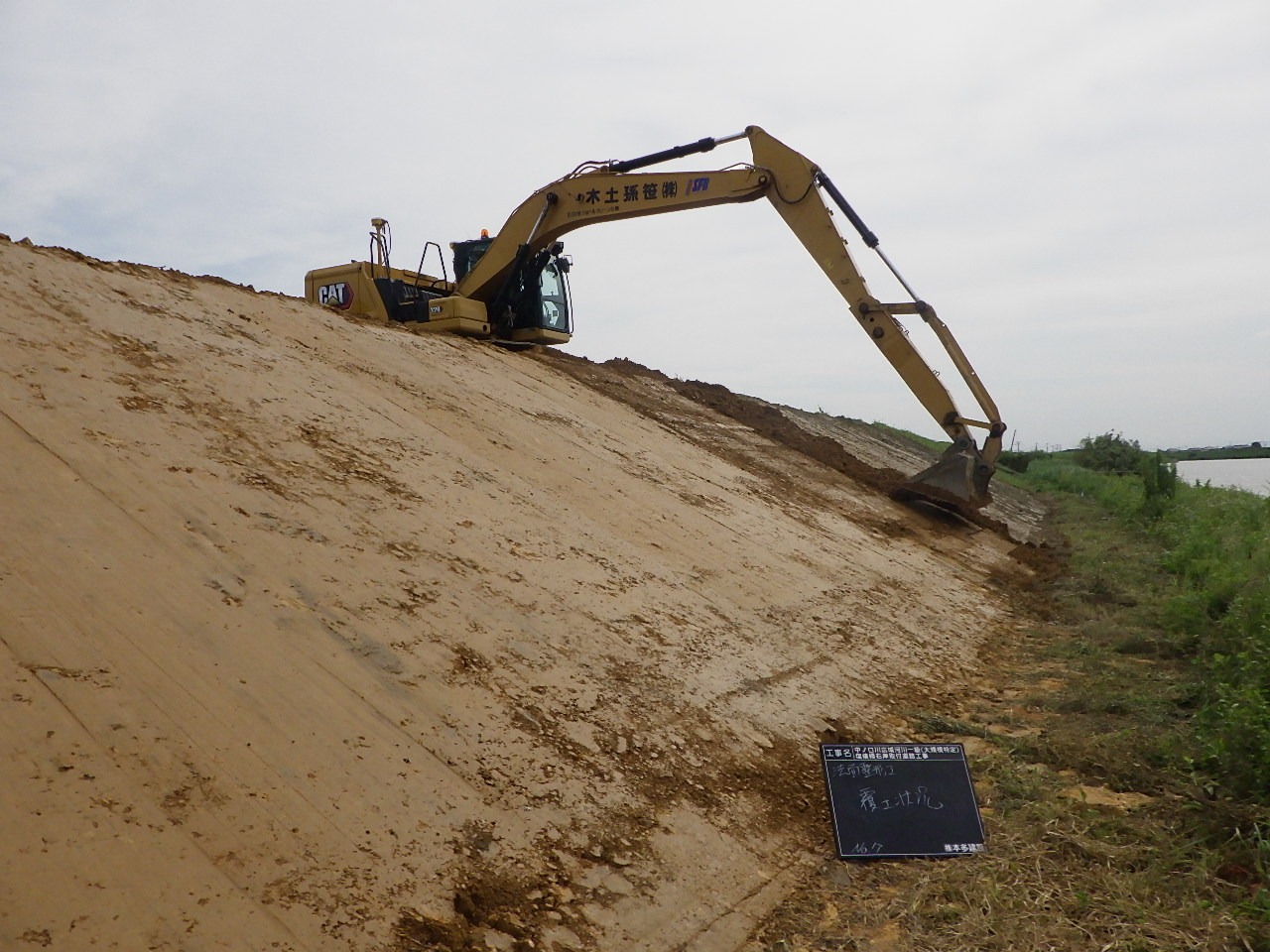

法面整形状況

2025年6月 着手前

着手前の状況です。
順次作業を行う予定です。
今後とも当工事をよろしくお願い致します。

起点から終点を望む

終点から起点を望む
